吊隱式冷氣不是貴一點的壁掛機,而是一項會連帶改寫你家天花高度、櫃體高度與窗簾盒深度的工程決策。本文用2026年台灣住宅裝修實務,拆解降板深度怎麼加總、樑下淨高不夠時還能不能做、維修孔三種做法的視覺代價、排水為什麼是最常出事的一段,以及空調位置如何反過來決定你的系統櫃。
吊隱式冷氣真正的成本不是那台機器的價差,而是你交出去的那30到45公分天花高度——2026年讓屋主在入住後抱怨「天花好低、維修孔好醜、晚上有風切聲」的,幾乎都不是機器選錯,而是降板、排水坡度與迴風路徑這三件事在畫圖階段就沒被一起算清楚。這篇把三個該量的高度、降板的加總邏輯、維修孔的三種做法、排水的洩水坡度,一次講到你看得懂報價單與天花板圖在談什麼。
你大概正卡在這個選擇上:建商交屋時牆上已經預留了壁掛機的冷媒孔,但設計師簡報裡那張客廳3D圖,天花板乾乾淨淨只有一道細長的出風縫。你問了價錢,發現差了一截,再問「以後壞了怎麼修」,對方說「會留維修孔」,但你其實不知道那個孔會多大、開在哪裡。更麻煩的是,吊隱式空調不會停在空調本身:天花要降,櫃體高度就得跟著改,窗簾盒深度要重算,燈槽得讓位,而最常在入住半年後出事的排水,從頭到尾沒有人跟你提過。這篇會從天花板的高度開始算起:先量哪三個高度、降板要留多少、維修孔怎麼做才不醜也修得到、出風與迴風怎麼配才不吵、排水要怎麼驗,最後談冷氣的位置如何反過來決定櫃體與窗簾盒。

吊隱式冷氣是什麼:跟壁掛機差的不是價錢,是你願不願意交出天花高度

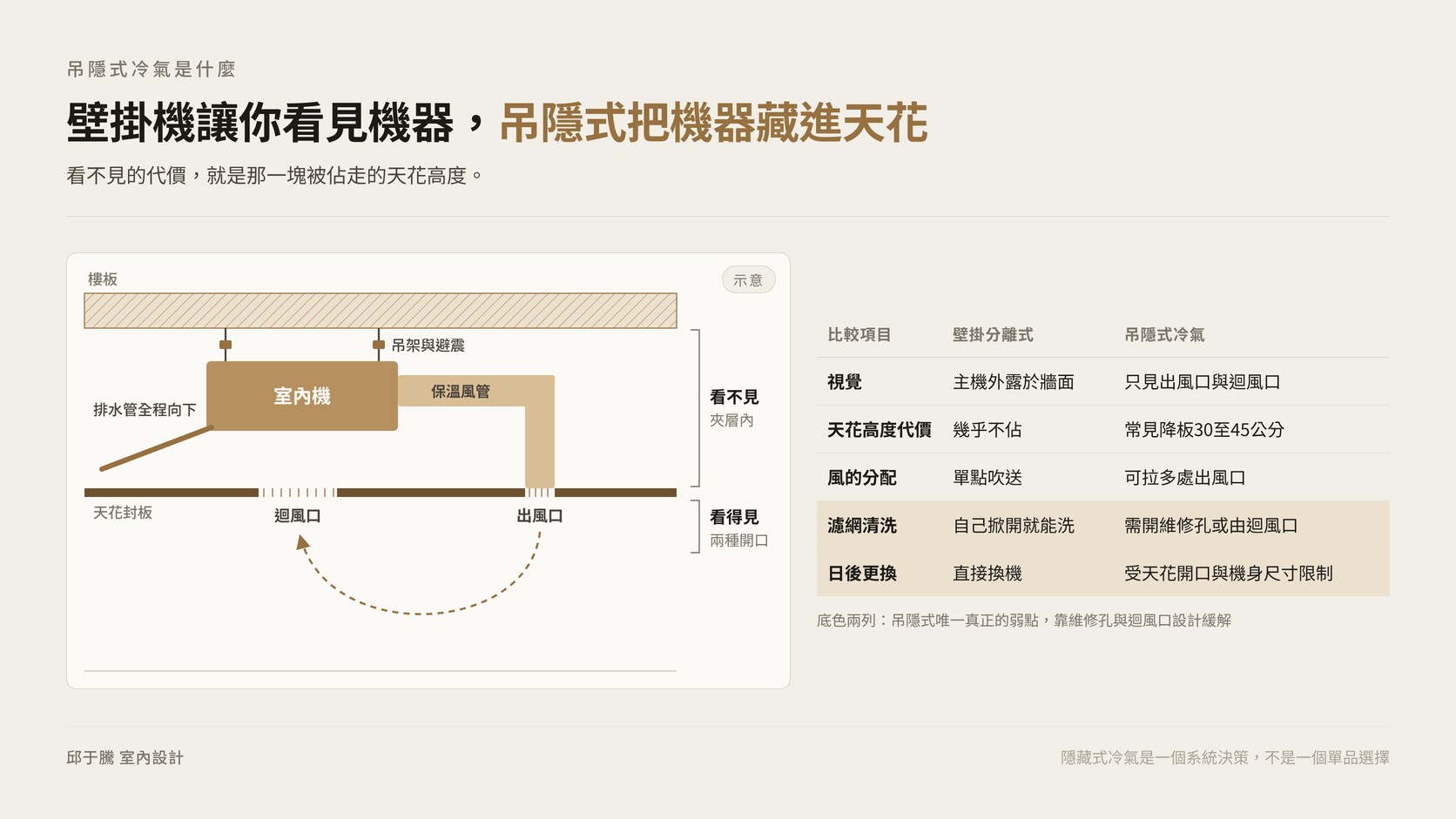

吊隱式冷氣是把室內機與風管整組藏進天花板夾層、只在天花表面留下出風口與迴風口的空調形式,主要解決壁掛主機外露破壞立面、出風集中在單一方向以及冷房不均勻的問題。壁掛機是把機器掛在牆上讓你看見,吊隱式是把機器藏進天花讓你看不見,而看不見的代價就是那一塊被佔走的天花高度。
價差我們不打算給一組你拿去比價會對不上的數字,比較誠實的講法是相對關係:同樣噸數、服務同一個空間,吊隱式機組連同風管、出迴風口與吊掛施工,通常是壁掛機含標準安裝的兩倍上下;真正把兩者拉開的,是吊隱式一定要帶出來的天花工程。壁掛機可以裝在完全不做天花的房子裡,吊隱式不行,所以你點頭的那一刻,也同時點頭了一筆按面積計價的天花木作。再加上線形出風口與訂製格柵是一個開口一個價,維修暗門、重排的燈具、改深的窗簾盒這些連帶項目,單看不大,加起來常常就是你最後覺得「怎麼比當初說的多一截」的那一截。實際金額一律以報價單為準。
所以評估時不要只拿兩張機器報價單對比。請廠商把天花木作面積、出風口與迴風口的數量與形式、維修孔做法分項列出來,然後問一句「如果這個空間改走壁掛,哪幾項會整條消失」。會整條消失的那幾項加起來,才是吊隱式真正的代價,你不需要懂單價也看得出錢花在哪裡。裝修費用本身的分項結構,我們在板橋室內設計費用怎麼算的那一篇已經整套拆過。
那為什麼還是有這麼多人選它?因為它解決壁掛機解決不了的三件事:立面乾淨,主牆與床頭牆不會被一台白色方塊切掉一塊;風可以被分配,一台機器透過風管拉出兩到三個出風口,同時照顧客廳與餐廳;風速可以壓低,出風面積放大後不必靠強風吹到人身上,怕冷氣直吹的人感受最明顯。反過來說,有三種情況我們會建議不要硬做:樑下淨高本來就吃緊的老屋、只在睡覺時開、一年只用三四個月的空間,以及預算壓在剛好的案子,因為吊隱式一開始做,天花、燈具、櫃體與窗簾盒會連動一整串。隱藏式冷氣是一個系統決策,不是一個單品選擇,這是整篇文章最重要的一句話。
| 比較項目 | 壁掛分離式 | 吊隱式冷氣 |
|---|---|---|
| 視覺 | 主機外露於牆面 | 只見出風口與迴風口 |
| 天花高度代價 | 幾乎不佔 | 常見降板30至45公分 |
| 風的分配 | 單點吹送 | 可拉多處出風口 |
| 濾網清洗 | 自己掀開就能洗 | 需開維修孔或由迴風口 |
| 日後更換 | 直接換機 | 受天花開口與機身尺寸限制 |
這張表最該被記住的是最後兩列。濾網與更換是吊隱式唯一真正的弱點,而它能被緩解到什麼程度,取決於維修孔與迴風口在畫圖階段怎麼設計,不是取決於你買哪一台機器。

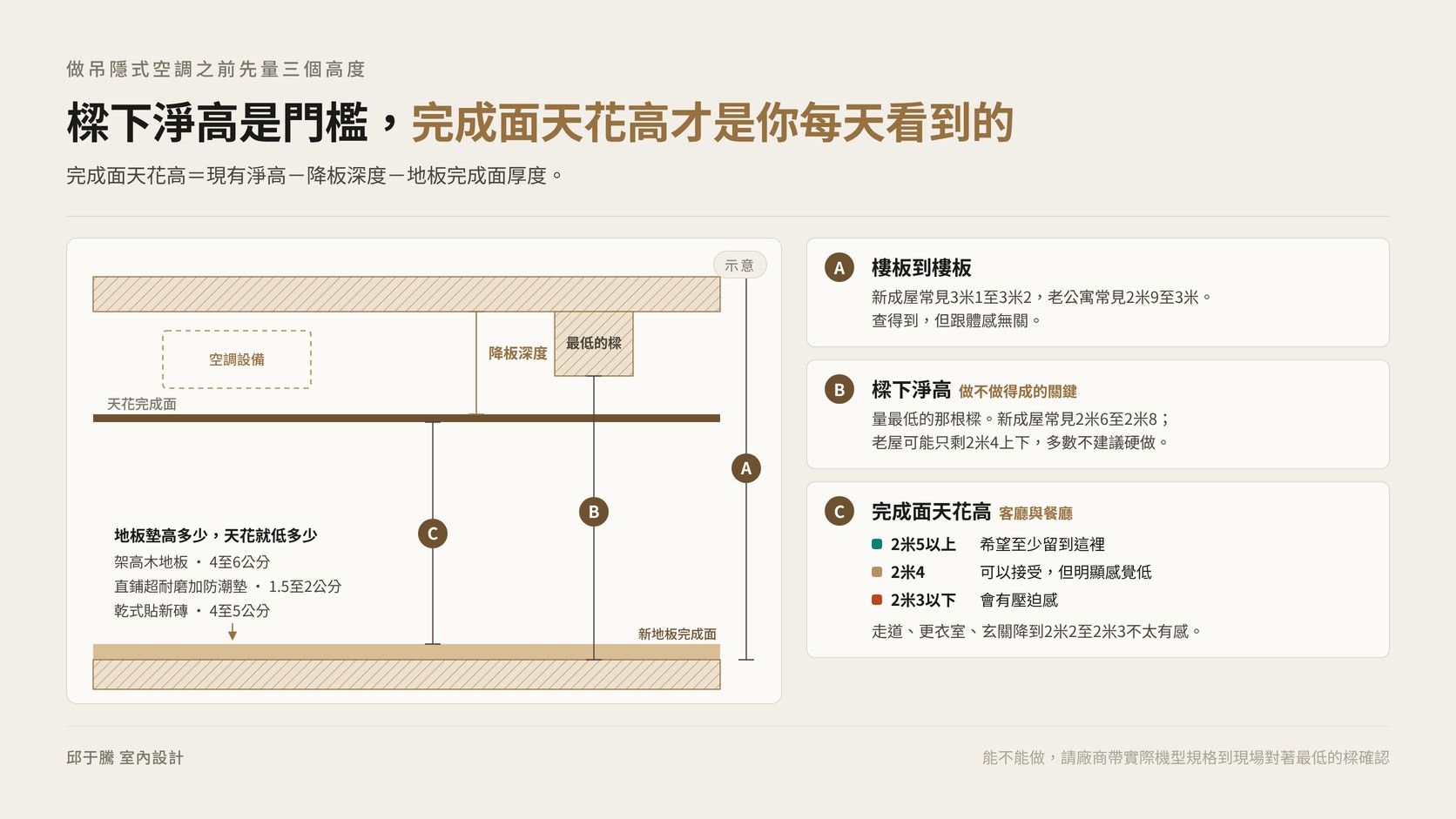

做吊隱式空調之前先量三個高度:樓板淨高、樑下淨高與完成面天花高
量高度是在決定空調形式之前就必須完成的現場勘查工作,主要解決「天花降下來之後才發現太壓迫、但管線已經埋好無法回頭」的問題。這三個高度不是同一件事,混在一起講,開工後才會被嚇一跳。
第一個是樓板到樓板的結構高度。2026年台灣的新成屋常見在3米1至3米2,訴求挑高感的建案會到3米4以上,二十年以上的老公寓常見2米9至3米。這個數字查得到,但跟體感無關,因為還要扣掉樓板厚度與地板完成面。
第二個是樑下淨高,這才是吊隱式做不做得成的關鍵。從地板面量到樑底,而且要量「最低的那根樑」。新成屋常見在2米6至2米8;老屋因為樓板到樓板本來就低、早年結構樑斷面又大,可能只剩2米4上下。如果最低那根樑只剩2米4上下或更低,室內機要跨過它走管就非常吃緊,多數情況我們不建議硬做,要談的是改變機器落位,或換成局部壁掛的混合配置。真正能不能做,請空調廠商帶著實際要裝的機型規格到現場對著那根樑確認一次。老屋這一段的處理與連帶費用,老屋翻新費用怎麼算的那篇講得更細。
第三個是完成面天花高,也就是你入住後抬頭看到的高度,等於現有淨高扣掉降板深度,再扣掉地板完成面厚度。架高木地板常見吃掉4至6公分,原地磚上直鋪超耐磨加防潮墊約1.5至2公分,乾式貼新磚約4至5公分,地板墊高多少,天花就等於又低多少。客廳與餐廳這類停留久的空間,我們會希望完成面至少留到2米5以上,2米4可以接受但明顯感覺低,2米3以下會有壓迫感;走道、更衣室、浴室與玄關這些通過性空間,降到2米2至2米3不太有感。所以實務上幾乎都是「分區降板」:把機器與風管藏在可以低的地方,讓客廳與主臥維持高度。分區怎麼落到圖上,可以看施工圖是什麼、一套完整圖說該有哪幾張那一篇。
我們常遇到的狀況是:屋主一開始要「全室吊隱式」,丈量後發現公共區域與主臥之間橫著一根樑,樑下淨高只到2米4出頭,這在二十年上下的中古屋相當常見。若照整區一起降板處理,降板深度得以最低點為準,整個公共區域的天花會被拉到連我們都不想住的高度,而這件事在平面圖上完全看不出來。判斷方法屋主自己做得到:把最低那根樑的樑下淨高、那一區打算降多少、地板會墊高多少寫在同一張紙上,算出「照原案做,客廳完成面會剩幾公分」。這個數字會直接告訴你能不能接受,而不是由別人替你形容「應該還可以」。
處理方式通常有三條路,各有代價。讓機器換位置,把室內機移到更衣室或浴室外走道上方,公共區域只容納風管高度,代價是風管變長、噪音風險上升,維修孔也跟著移到那裡;讓分區更細,把天花拆成機器區、風管區、排水區與不降區,代價是木作工時增加、層次交界越多越容易在接縫看到細裂;局部混搭,公共區域走吊隱式、淨高吃緊的房間改走壁掛或薄型機,代價是「立面乾淨」只在公共區域成立。我們的做法是把三條路連同代價一起攤開讓屋主自己挑。中古屋開工順序還有哪些事該先處理,可以看中古屋翻新先做哪些事。

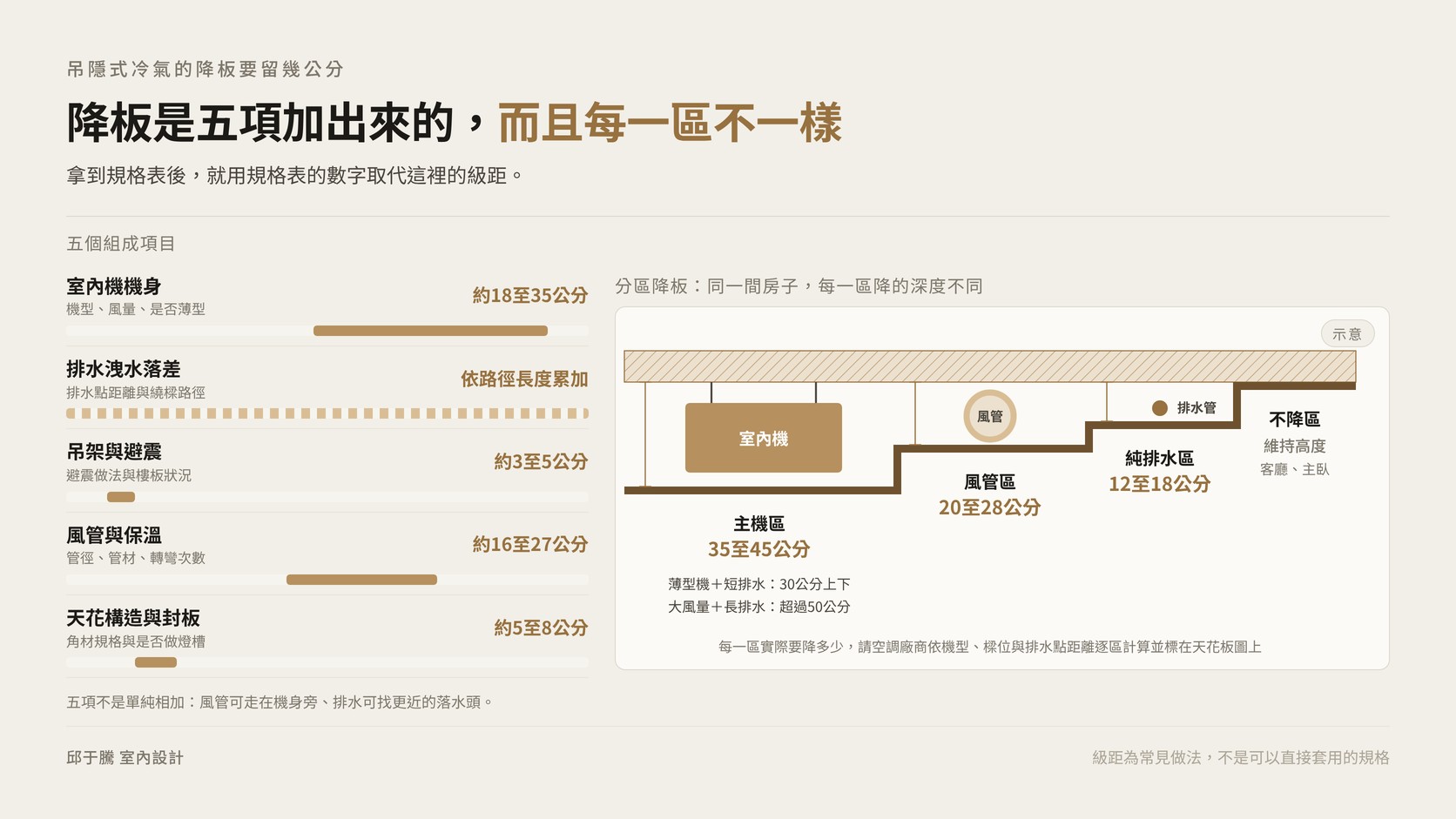

吊隱式冷氣的降板要留幾公分:機身、坡度、吊架與封板的加總邏輯
降板深度是天花完成面與原始樓板或樑底之間刻意留出的夾層厚度,主要解決室內機、風管、排水管與吊掛結構必須在同一層空間裡互不打架的問題。它不是憑經驗喊出來的數字,而是五個項目加起來的結果。
第一項是室內機機身高度。多數住宅用機型落在20至30公分,薄型機可以做到18公分上下,要同時供應客餐廳多個出風口的大風量機型可能超過35公分,一定要查你實際要裝那台的規格表。第二項是排水所需的落差:冷凝水多數靠重力排出,排水管必須全程向下,累積的垂直落差要在降板裡預留,而排水點離機器越遠,要吃掉的落差就越多。坡度要留多少取決於管徑、排水量與路徑長度,請空調廠商在排水圖上標明他採用的坡度與起訖點管底高度,你自己就能算出落差,不必背任何比值。這是最常被漏掉的一項,也是同一台機器放在不同位置會算出不同降板深度的原因。
第三項是吊架與避震,常見占用3至5公分。省掉避震能壓低一兩公分,但機身震動會經吊架傳到結構與天花,變成半夜那個低頻嗡嗡聲,這是我們不會妥協的一項。第四項是風管與保溫,軟管式保溫風管管徑常見15至25公分,外層保溫再加1至2公分,風管出機身後還需要一小段直線才能轉彎。第五項是天花構造厚度,角材加矽酸鈣板封板常見5至8公分,做燈槽或跌級會再厚一些。
加起來就是最常聽到的區間:多數住宅的主機位置降板落在35至45公分,薄型機加上短排水路徑可以壓到30公分上下,大風量機型加長距離排水會超過50公分。這只適用於機器所在的那一區,風管經過的區域常見20至28公分就夠,純走排水管的區域甚至可以只降12至18公分。這些都是常見做法的級距,不是可以直接套用的規格,每一區實際要降多少,請空調廠商依機型、樑位與排水點距離逐區計算並標在天花板圖上,這也是分區降板幾乎必做的原因。
| 組成項目 | 常見占用深度 | 會被什麼影響 |
|---|---|---|
| 室內機機身 | 約18至35公分 | 機型、風量、是否薄型 |
| 排水洩水落差 | 依路徑長度累加 | 排水點距離與繞樑路徑,請廠商在圖上標明坡度 |
| 吊架與避震 | 約3至5公分 | 避震做法與樓板狀況 |
| 風管與保溫 | 約16至27公分 | 管徑、管材、轉彎次數 |
| 天花構造與封板 | 約5至8公分 | 角材規格與是否做燈槽 |
拿到規格表後,就用規格表的數字取代表內級距。另外這五項不是單純相加,風管可以走在機身旁邊而不是下方,排水也可以往反方向找更近的落水頭,好的配置圖做的就是這件疊合與繞路的工作,所以同一間房子、同一台機器,不同設計師畫出來的降板深度可以差到10公分以上。

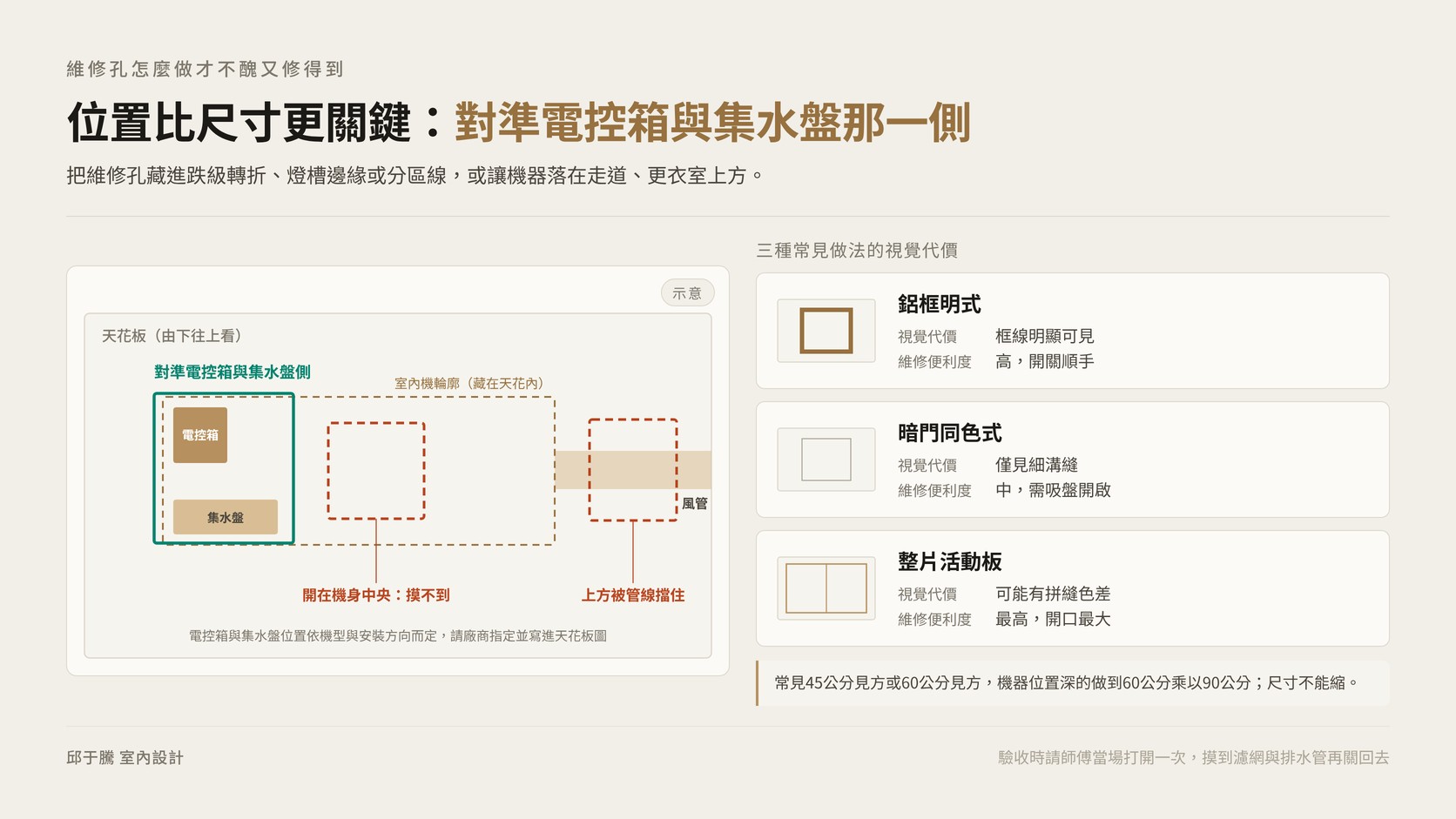

維修孔怎麼做才不醜又修得到:尺寸、位置與三種常見做法的視覺代價
維修孔是在天花板上預留、供日後檢修室內機電控箱與排水組件使用的開口,主要解決機器藏進天花之後無法觸及、小故障卻得拆掉整片天花的問題。它是吊隱式最被嫌醜的一件事,也是最容易用設計解掉的一件事。
尺寸看的是師傅的手與工具要伸進去做什麼。常見是45公分見方或60公分見方,機器位置深、需要半身探入的會做到60公分乘以90公分,實際請空調廠商依機型與安裝方向指定、寫進天花板圖。無論哪個尺寸都不能縮,縮了的結果是三年後師傅說「孔太小,要拆天花」。位置比尺寸更關鍵:維修孔要對準電控箱側與排水集水盤側,不是機身中央,很多孔開得很大卻沒用,就是因為開在另一側摸不到;孔的上方也不能被風管、排水管或消防管線橫跨擋住。
視覺處理有三種。鋁框明式便宜、開關順手,但框線一眼就看到;暗門式用與天花同材質同油漆的板材加隱藏鉸鏈或磁吸,完工只剩一道細溝縫,代價是造價較高、板材長期可能略有變形;整片活動板開口最大最好修,但拼縫必須對齊天花的分割邏輯,否則會像一塊補丁。我們通常把維修孔藏進既有的分界線,對齊跌級轉折、燈槽邊緣或分區線,或乾脆讓機器落在更衣室、走道、儲藏室上方。維修孔好不好看,九成是在決定機器落位時就決定了。
| 維修孔做法 | 視覺代價 | 維修便利度 |
|---|---|---|
| 鋁框明式 | 框線明顯可見 | 高,開關順手 |
| 暗門同色式 | 僅見細溝縫 | 中,需吸盤開啟 |
| 整片活動板 | 可能有拼縫色差 | 最高,開口最大 |
驗收時請師傅當場把維修孔打開一次,手伸進去摸到濾網與排水管再關回去。這個動作三分鐘,可以替你擋掉未來所有「孔開錯位置」的爭議。

出風口與迴風口怎麼配:回風不順,吊隱式空調一定會吵

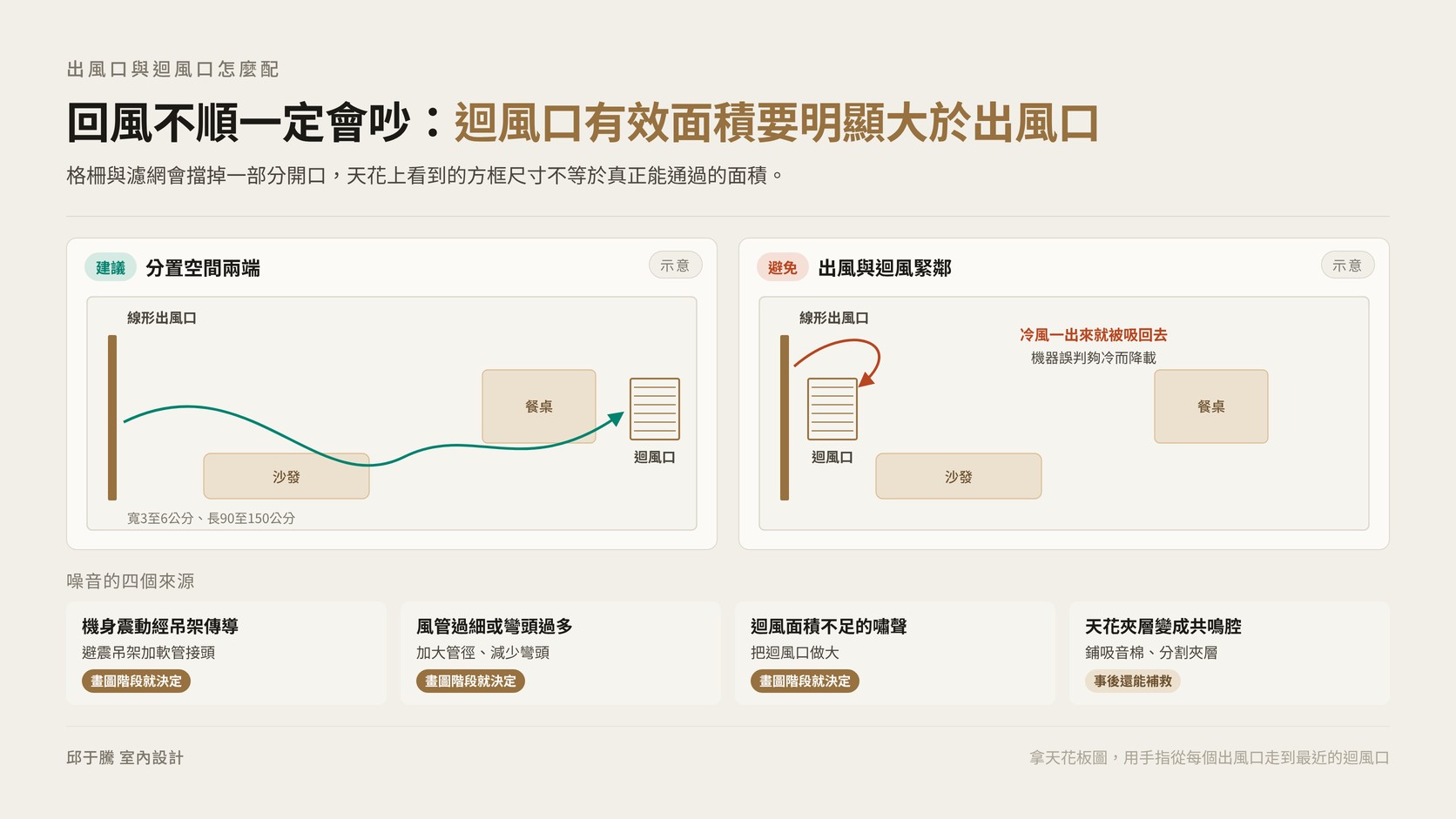

出風口與迴風口是吊隱式冷氣在天花表面唯一露出的兩種開口,分別負責把冷風送出與把室內空氣吸回機器,主要解決「機器藏起來之後,空氣怎麼循環」這個最容易被省略的設計問題。多數人只在意出風口漂不漂亮,實際上決定舒適度與噪音的是迴風口。
出風口住宅常見三種:方型或長條百葉,風向可調、價格最低;線形出風口,開口寬度常見3至6公分、長度90至150公分,是中高價位案子的主流;沿牆退縮溝縫的隱藏式出風,幾乎看不出開口,但需要更精準的放樣與風壓餘裕。出風口做得越細,同樣風量下風速越高、風切聲越明顯,所以線形出風口要把長度拉長補回面積,不能只把縫做細。
迴風口的原則是定性的:有效通風面積要明顯大於出風口總面積,寧可做大,不要做剛好。迴風不順,風量下降、機器一直滿載,就會產生你聽得到的聲音。「有效」兩個字很重要,格柵葉片與濾網會擋掉一部分開口,天花上看到的方框尺寸不等於空氣真正能通過的面積。屋主能做兩個判斷:在圖上把所有出風口與迴風口的尺寸各自加總比一下,迴風口看起來差不多甚至更小就該開口問;入住後把冷氣開到最強,拿衛生紙貼近迴風口,吸不太住或聽到嘯聲就是面積不足。至於該做多大,請空調廠商把機型在設計風量下需要的迴風面積、以及扣掉格柵與濾網後的有效面積寫在圖上或報價單上。
另一個常見錯誤是出風口與迴風口距離太近,冷風一出來就被吸回去,機器誤判房間已經夠冷而降載,這種短循環在開放式客餐廳最常發生。原則是把出風與迴風分置在空間兩端,讓冷風走過人真正會待的地方。判斷動作是拿著天花板圖,用手指從每個出風口走到最近的迴風口,看路徑有沒有經過沙發、餐桌或床,若緊鄰且中間什麼都沒有,就請廠商說明理由。
噪音實務上有四個來源:機身震動經吊架傳導,用避震吊架加軟管接頭解;風管過細或彎頭過多造成風速過高,用加大管徑、減少彎頭解;迴風面積不足的吸氣嘯聲,把迴風口做大;天花夾層變成共鳴腔,在機身周邊鋪吸音棉、分割夾層。前三項都在畫圖階段就決定了,只有第四項事後還能補救。另外迴風口是家裡最容易積灰的地方,建議加裝可抽取濾網,位置選在搬張椅子就能處理的地方,不要在沙發正上方或樓梯斜上方;一般住家約三個月清一次,有寵物或臨路的一到兩個月。

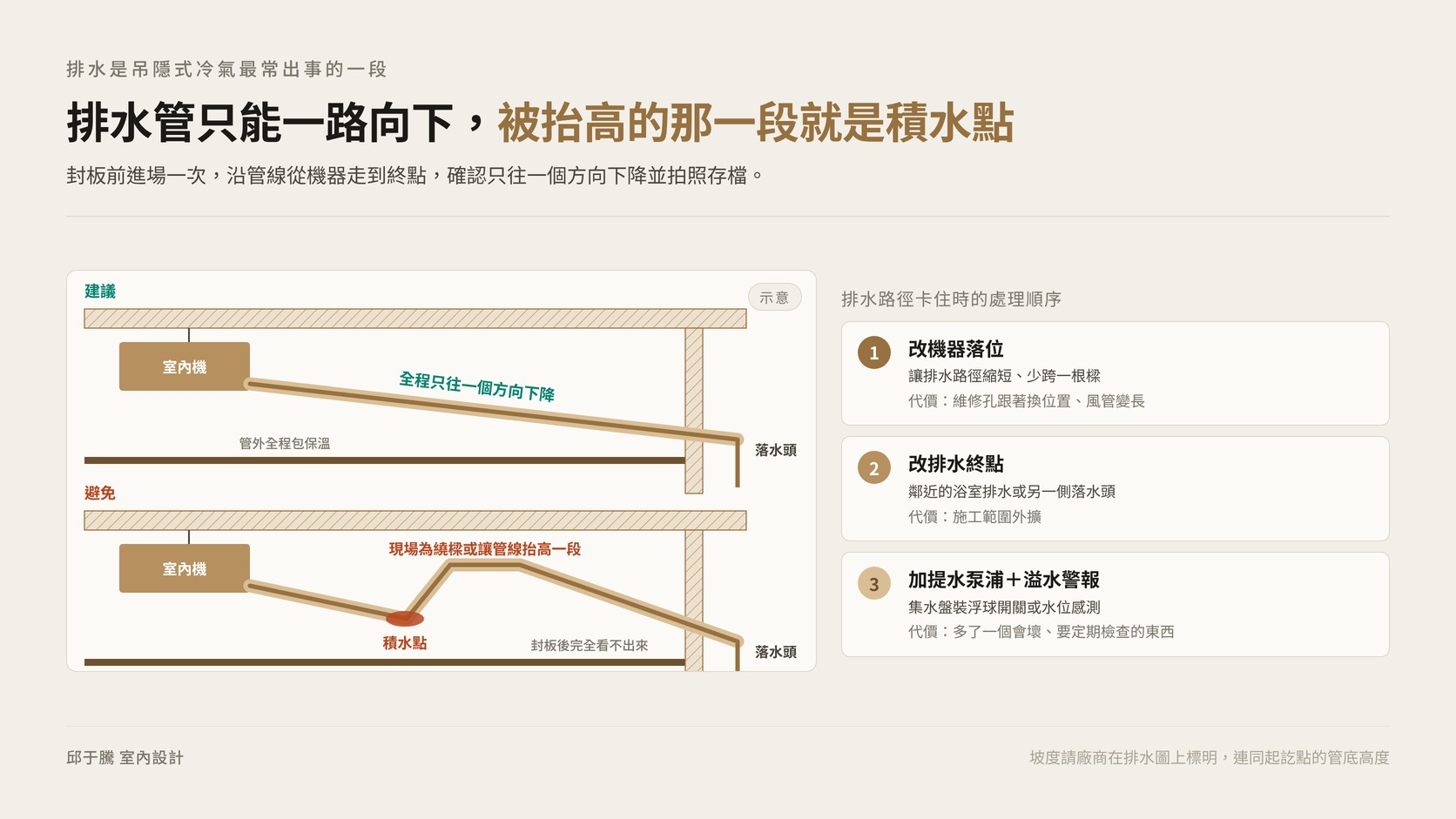

排水是吊隱式冷氣最常出事的一段:洩水坡度、排水管、集水盤與溢水警報
排水系統是把室內機運轉時產生的冷凝水排出室外的管路組合,主要解決冷凝水在天花夾層裡積存、滿溢後從天花板滴落或造成壁癌的問題。這是整個工程裡出事機率最高、損失也最大的一段,因為它被天花封住看不見、靠重力運作沒有保險,而且問題常在入住一兩年後才浮現,第一個徵兆往往是天花上一塊淡黃色水漬。
洩水坡度是第一個要驗的事。排水管必須全程一路向下,不能有任何一段回頭往上,坡度該留多少請廠商在排水圖上標明,連同起訖點的管底高度。實務上最常見的失誤不是坡度不足,而是「中間被抬高」:為了繞樑或讓給消防管線,師傅在現場抬了一段,那一段就是未來的積水點,封板後完全看不出來。屋主做得到的動作只有一個,但非常有效:封板前進場一次,沿著管線從機器走到排水終點,確認它只往一個方向下降、中間沒有被墊起來的點,並從頭到尾拍照存檔。這是整篇文章裡投資報酬率最高的三分鐘。
第二是管徑與材質。住宅常用硬質PVC管,太細容易被灰塵與生物膜堵塞;接頭要上膠黏合,橫管吊架間距過大會造成中段下垂形成存水彎;管外要全程包保溫,否則結露滴到天花上,看起來跟漏水一模一樣。第三是終點,最理想是接陽台落水頭或專用排水管,不要直接排進沒有存水彎的管路,否則管道間的臭味會倒竄進天花。第四是保險機制:機器離排水點太遠或必須跨越高樑時,需要排水提水泵浦把水抬起來,但泵浦是會壞的零件,凡是用泵浦的配置,我們都會要求加裝溢水警報,在集水盤裝浮球開關或水位感測,水位超標就停機並警報。它在整案成本裡微不足道,卻是唯一能在天花濕掉之前攔下問題的東西,也是最值得主動要求的一項。排水改道、加泵浦與繞樑延長是常見的追加項目,合不合理可以看裝潢追加費用的四種來源與十個常見項目。
我們在老屋翻新時反覆遇到同一種景象:前一手屋主裝過吊隱式的房子,拆開天花後,排水管為了繞樑被抬高一段,集水盤積著陳年黑水,樑旁已經出現壁癌,屋主這幾年只覺得「房子比較潮」。根源通常是一個沒被畫在圖上的現場決定:機器與排水終點之間隔著一根樑,抬管繞過去當場就能做完,改機器落位卻要三方重新協調,於是選了前者,也沒有人有機會反對。所以判斷時要看圖上有沒有這段路徑:從哪裡出發、往哪個方向、跨過哪幾根樑、終點是哪個落水頭,找不到就等於現場會替你決定。老屋尤其要問,因為真實樑位常要拆開才看得到。
處理順序有講究。第一選擇永遠是改機器落位,讓排水路徑縮短、少跨一根樑,能單向洩水就單向洩水,代價是維修孔跟著換位置、風管變長;第二是改排水終點,鄰近的浴室排水或另一側落水頭可能更近,代價是施工範圍外擴;第三才是加泵浦,而且一定同時加溢水警報,代價是從此多了一個有馬達、會壞、要定期檢查的東西。這三種代價都遠比入住兩年後拆天花重做排水、順便處理壁癌便宜,所以這一架值得在畫圖階段吵完。

天花板要同時容納什麼:天花板冷氣、燈具、灑水頭、全熱交換與窗簾盒的優先序

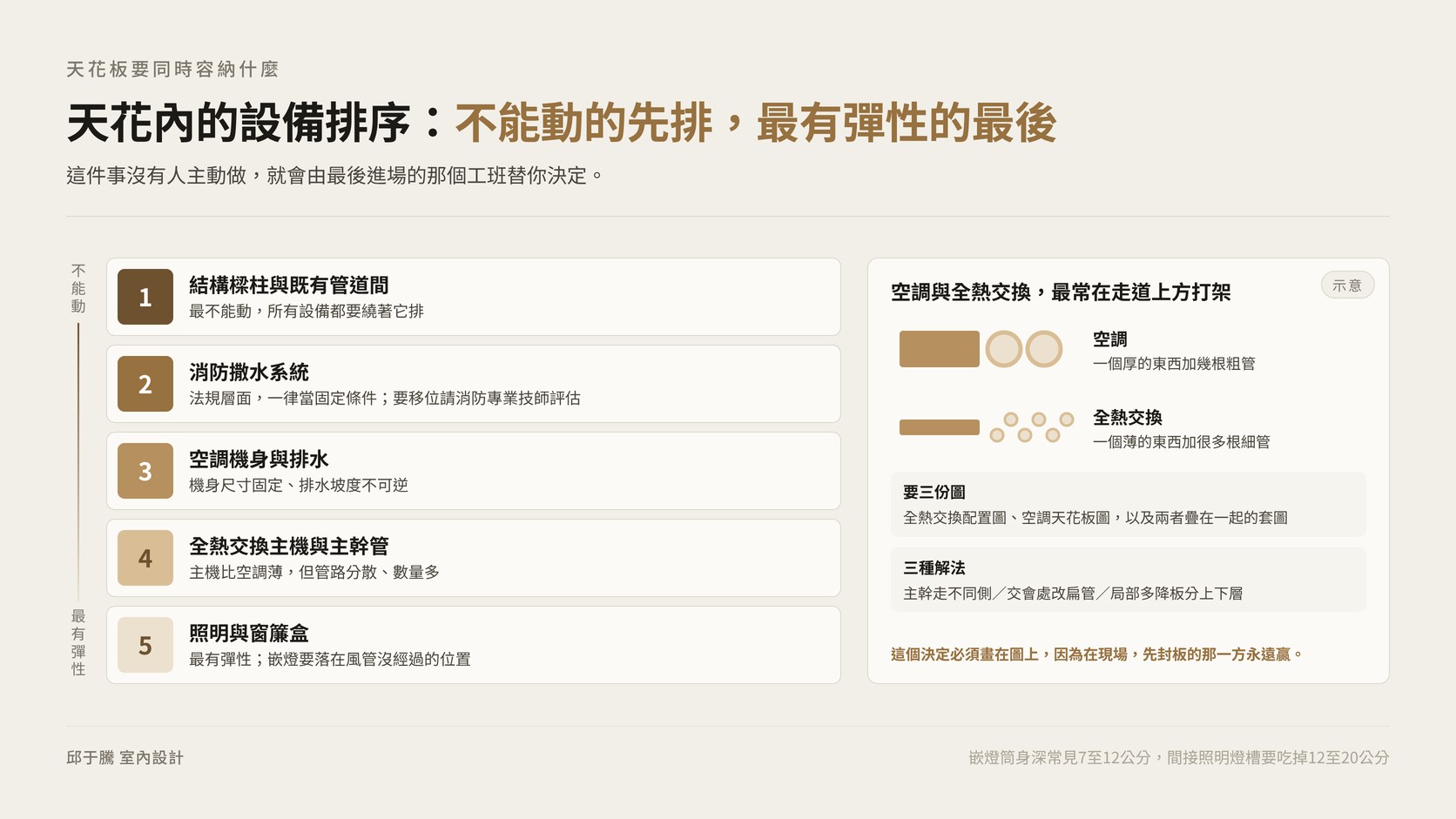

天花板整合是把空調、照明、消防、通風與窗簾等各種設備在同一層夾層內排定位置與高度的協調工作,主要解決各工種各自畫圖、到現場才發現管線互相打架而必須有人讓位的問題。這件事沒有人主動做,就會由最後進場的那個工班替你決定。
優先序的邏輯是:不能動的先排,動了要花大錢的次之,可以靈活調整的最後。最不能動的是結構樑柱與既有管道間;其次是消防撒水系統,撒水頭的高度、位置與不得被遮蔽是法規層面的事,變更通常需要申報與檢查,我們一律當成固定條件,要移位請由消防專業技師評估並向主管機關確認;第三是空調機身與排水,因為機身尺寸固定、排水坡度不可逆;第四是全熱交換的主機與主幹管;最後才是照明與窗簾盒,它們是整套系統裡最有彈性的一項。
全熱交換是近年最常跟吊隱式搶空間的設備。它的主機比空調室內機薄,麻煩在管路是分散式的,要拉到每個房間送風、再從公共區域抽回,管子數量多而且集中在同一條動線上。空調是「一個厚的東西加幾根粗管」,全熱交換是「一個薄的東西加很多根細管」,兩者在走道上方交會的點最容易打架。風量與管徑請設備廠商依室內面積與房間數計算;屋主能做的是要三份圖:全熱交換配置圖、空調天花板圖,以及兩者疊在一起的套圖。要不到套圖,就代表還沒有人檢查過會不會撞。解法有三種:兩套主幹走不同側、交會處把一方改成扁管、或局部多降板讓管子分上下層,各自的代價是繞路增加風阻、扁管有效斷面要夠、那一小塊天花更低。這個決定必須畫在圖上,因為在現場,先封板的那一方永遠贏。
照明與窗簾盒是最後兩塊。嵌燈筒身深度常見7至12公分,必須落在風管沒經過的位置,沒疊圖的典型災情是師傅說「這裡有風管,燈往旁邊移20公分」,對稱的燈陣就歪了一顆;間接照明燈槽要吃掉12至20公分,常跟沿窗風管搶同一塊空間。雙軌窗簾盒內部淨深常見18至25公分,出風口若沿窗設置就會正面對撞,這一題留到下一段,因為它已經是天花與櫃體的交界。

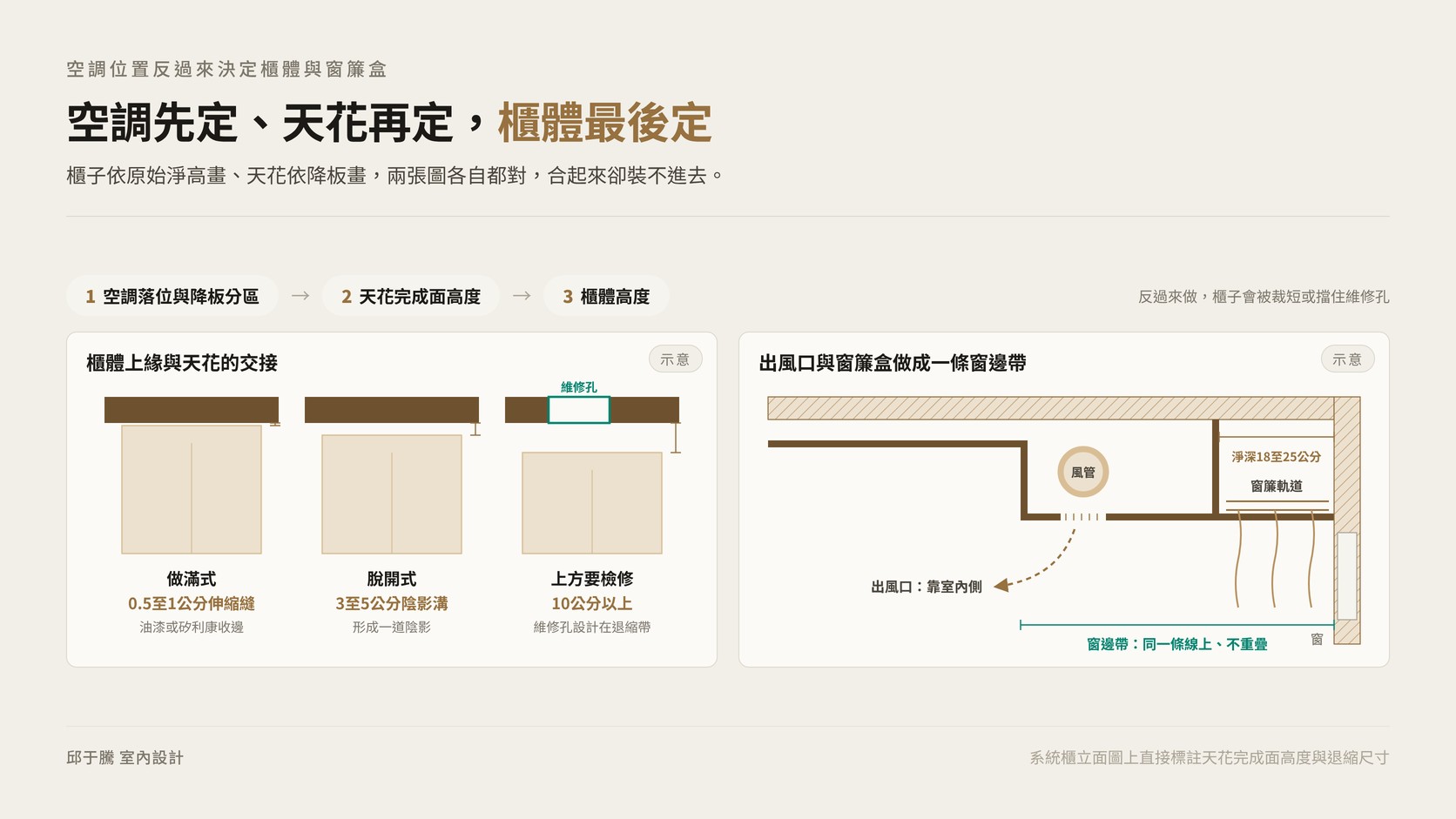

吊隱式冷氣的位置如何反過來決定櫃體與窗簾盒:于騰在天花與系統櫃交界的做法
天花與櫃體的交界整合是把空調降板後的實際完成面高度,回推成每一組系統櫃的設計高度與退縮尺寸的設計工作,主要解決「櫃子依原始淨高畫、天花依空調降板畫,兩張圖各自都對,合起來卻裝不進去」的問題。這是于騰從設計、系統櫃做到現場工程一站式最有感的地方,因為這個衝突只有同一個人同時負責兩邊時才會被提早發現。
最典型的衝突有三種:做滿到天花的高櫃依原始淨高畫,天花卻在那裡降了30公分,現場只能裁短或留一道奇怪的縫;櫃體往上做滿,擋住原本預留的維修孔;窗邊矮櫃或臥榻與沿窗出風口垂直對撞,冷風打在櫃面上被打散,櫃面也容易結露。所以正確順序是先定空調落位與降板分區,再定天花完成面高度,最後才定櫃體高度。我們會在系統櫃立面圖上直接標註該位置的天花完成面高度與櫃體上緣的退縮尺寸:做滿式常見留0.5至1公分伸縮縫以油漆或矽利康收邊,脫開式留3至5公分形成陰影溝,上方有風管需要檢修的位置會加大到10公分以上,並把維修孔設計在那個退縮帶裡。櫃體本身的單價與板材,可以看系統櫃一尺多少錢的費用拆解。
窗簾盒的做法是跟出風口一起設計成一條「窗邊帶」:沿整面窗做一條統一寬度的降板帶,深度同時容納窗簾盒淨深與風管高度,出風口開在靠室內一側、窗簾軌道走在靠窗一側,同一條線上但不重疊。前提是你願意在窗邊交出一條固定深度的天花,而它比東一塊窗簾盒、西一塊風管包版的拼貼好看很多。
于騰官網上公開的三個案例,正好可以說明天花與櫃體為什麼要一起畫。先說清楚:案例頁沒有公開這三個案子的空調形式,以下只談站上寫到的天花與櫃體做法,坪數、預算與工期也不在此討論。三峽那間白色簡潔天花配黑色嵌燈的輕奢宅是視覺反差最大的組合,最不能容許嵌燈被管線推歪一顆,所以夾層管線必須先排定再定燈位;它的玄關做了一整面系統櫃,而玄關又是最常被選為機器落位或風管穿越的區域,櫃體上緣與維修開口必須跟天花分區一起定。中和那間用白色圓拱門串連玄關客廳餐廳的美式鄉村宅是開放格局,最怕前面提過的短循環,拱門的起拱點高度也決定了上方還剩多少夾層讓風管穿越,兩側做到天花的木紋高櫃,上緣交接必須在圖上寫成定值。新莊那間用半高牆整合雙人書房的簡約宅做了木紋包樑,包樑等於在樑下與側邊再加一層厚度,若這根樑在風管必經路徑上,包樑厚度就得跟風管高度一起算;它的全室白色系統櫃又局部嵌入展示格與間接照明,燈槽深度、櫃體上緣與天花分區是三件要同時對齊的事。

吊隱式冷氣 常見問題 FAQ
吊隱式冷氣和壁掛式的價差到底有多少,值得嗎? 用相對關係看:同噸數、服務同一個空間,吊隱式機組連同風管與出迴風口通常是壁掛機含標準安裝的兩倍上下,真正拉開差距的是按面積計價的天花木作,實際金額以報價單為準。值不值得要看你在不在意立面乾淨與風不直吹,以及這個空間一年用多久;只在睡覺時開、一年用三四個月的房間通常不建議硬做。
做吊隱式冷氣天花板會變多低,我家還做得了嗎? 多數住宅在機器所在區降板落在35至45公分,薄型機加短排水路徑可壓到30公分上下,純走風管的區域常見20至28公分。關鍵是最低那根樑的樑下淨高,低於2米4就要很小心,重鋪地板還會再吃掉1.5至6公分。實際請空調廠商依你要裝的機型規格、樑位與排水點距離逐區計算。
吊隱式冷氣的維修孔一定要做嗎,可以做小一點嗎? 一定要做,也不建議縮小。常見45公分見方或60公分見方,機器位置深的做到60公分乘以90公分。孔太小日後就得拆天花重做油漆;比尺寸更重要的是對準電控箱與集水盤那一側,並盡量讓機器落在走道、更衣室上方,讓維修孔不在主視線上。
吊隱式空調為什麼會有風切聲或嗡嗡聲,可以事後解決嗎? 噪音有四個來源:機身震動經吊架傳導、風管過細或彎頭太多、迴風口面積不足、天花夾層變成共鳴腔。前三項在畫圖與施工階段就決定了,事後只能拆天花處理,只有共鳴腔能靠加鋪吸音棉改善,所以要在開工前問清楚。
吊隱式冷氣的排水真的那麼容易出問題嗎,我該怎麼驗? 它是出事機率最高的一段。請在天花封板前進場一次,沿著排水管從機器走到終點,確認全程只往一個方向下降、沒有任何一段被抬高繞樑、管外全程包保溫,並拍照存檔。坡度請廠商在排水圖上標明,不要自己套比值;凡是用提水泵浦的配置,都要加裝溢水警報。
一台吊隱式冷氣可以吹幾個房間,噸數要怎麼抓? 一台機組透過風管拉出兩到三個出風口,適合服務同一個開放區域例如客餐廳,不建議硬拉去服務需要各自控溫的獨立臥室,因為一台機器只有一個溫度設定。噸數要依西曬、開窗面積、樓層、天花高度與人數調整,請空調廠商依現場條件計算。
全熱交換器和吊隱式冷氣可以共用同一層天花嗎? 可以,但必須先疊圖。全熱交換的管路分散、數量多,最容易在走道上方與空調風管打架。請兩邊各給一份圖,再要一份疊在一起的套圖,要不到就代表還沒人檢查過;解法是主幹走不同側、交會處改扁管或局部多降板,並在圖上畫清楚。
吊隱式冷氣會影響我的系統櫃高度嗎? 會,而且是決定性的。正確順序是先定空調落位與降板分區、再定天花完成面、最後才定櫃體高度,反過來做就會有櫃子被裁短或擋住維修孔。做滿式常見留0.5至1公分伸縮縫,脫開式留3至5公分陰影溝,上方需檢修的位置加大到10公分以上。
老屋樑下淨高不夠,是不是只能放棄吊隱式冷氣? 不一定。常見折衷是公共區域走吊隱式、臥室改壁掛或薄型機,或把機器移到更衣室、浴室外走道這類可以壓到2米2至2米3的空間,只讓風管穿越。真正該放棄的是機器與風管無論怎麼繞都得穿過最低那根樑,硬做會讓整區完成面掉到2米2以下。
吊隱式冷氣的濾網多久要清一次,自己清得到嗎? 一般住家約三個月一次,有寵物或臨路的一到兩個月。迴風口做成可抽取濾網、位置搬張椅子就能處理,自己清沒問題;若只能從維修孔進去換,就得固定請廠商保養,收費差異大,請在簽約前要一份保養報價與建議頻率寫進合約附件。
吊隱式冷氣不是選一台機器,是分配一次天花高度
回到開頭那句話:吊隱式冷氣真正的成本不是機器的價差,而是你交出去的那30到45公分天花高度。這個決定一做下去,天花完成面、櫃體高度、窗簾盒深度、嵌燈位置與全熱交換管路都會跟著改,而它們的衝突只有疊在同一份天花板圖上才會被提早發現。
看完這篇,你可以帶走一把有四個刻度的尺:三個高度裡,樑下淨高是門檻,完成面天花高才是你每天看到的數字,而且要扣掉地板;降板是機身、排水落差、吊架避震、風管保溫與封板五項的加總,拆不出這五項的「大概降40公分」就是還沒算過;最容易出事的三個位置是維修孔對不對、迴風口夠不夠、排水有沒有被抬高;順序是空調先定、天花再定、櫃體最後定。
準備開始的話,請先準備四樣東西:一份看得到樑位的原始平面圖或建照圖、每個空間抬頭往上拍的照片(含樑、管道間與撒水頭)、你希望一定要維持高度的空間清單,以及預算範圍。帶著這四樣來找邱于騰室內設計,我們會先算給你看每一區的降板要留多少、完成面天花會剩多少、哪些區域建議改走壁掛,再給你初步的可行性與預算評估。然後記得問那個對的問題:「我家最低那根樑的樑下淨高是多少,照你的配置,客廳與主臥的完成面天花高會是多少公分,維修孔會開在哪裡?」——能把這三個數字直接講出來的人,才是真的在替你規劃天花板,而不只是在賣你一台藏起來的冷氣。
內部連結建議:① 連往〈室內設計施工圖是什麼、一套完整圖說該有哪幾張〉一文,錨文字建議用「想知道天花板圖與水電整合圖要怎麼驗」;② 連往〈裝潢追加費用怎麼來的〉一文,錨文字建議用「冷氣排水改道算不算合理追加」;③ 連往于騰的新莊簡約風案例頁,錨文字建議用「看木紋包樑與全室系統櫃與天花交接的實際樣子」。
作者:于騰設計團隊|最後更新:2026年10月11日
