裝潢驗收不是去挑毛病,而是你手上最後一次還握著尾款的時刻。本文用2026年台灣實務,把驗收要備齊的四份文件與五樣工具、從防水到表面的分區順序、櫃體與水電怎麼自己測、缺失點交的三級分法、尾款留幾成與保固從哪天起算,一次講完。
裝潢驗收的意義不是挑瑕疵讓對方難看,而是把「改」放在工地還清空、尾款還沒付、工班還沒解散的黃金時間點上——家具搬進去之後,同一片空心磚的修復成本會差上好幾倍。這篇用2026年的實務標準,帶你把完工驗收從「走一圈點點頭」變成一份改得完的缺失清單。
設計師傳來一句「下週三可以驗收」,多數屋主的狀態是:知道一定要驗,卻不知道驗什麼;聽說尾款要留,卻不確定留幾成;最怕現場對方一句「這是正常的」,自己覺得不對卻舉不出理由。驗收難的從來不是技術,而是順序與依據——照著「先驗看不到的、再驗看得到的」走,手上有圖說與報價單逐項對照,沒有工程背景的屋主,三小時內也抓得出大部分問題。2026年工班排程更緊、師傅回頭一趟的成本更高,很多缺失沒改,是因為沒在對的時間、用對的格式記下來。這篇把裝修驗收拆成準備、分區、分級、結算四段:你會知道要帶哪些文件與工具、一間一間照什麼順序看、哪些缺失該當場扣款、哪些限期改善、尾款怎麼留、保固從哪天起算,以及哪幾件事現在不處理、以後就真的處理不了。

裝潢驗收是什麼?不驗、晚驗、驗得太客氣,代價差在哪
裝潢驗收是在工程完工、尾款付清之前,由屋主逐項比對圖說、報價單與現場實作,把不符合約定的部分書面記錄下來並約定改善方式的程序,主要解決「做得對不對、哪些要改、改不好錢怎麼算」這三個問題。它不是禮貌性的收尾,而是整個裝修流程裡屋主議價能力最高的一天,因為你手上還有尾款。尾款的重點不在比例高低,而在它壓不壓得住手上最麻煩的那幾項缺失;付出去之前,改善的回應通常以天計算,付出去之後常常以週、甚至以月計算——不是誰黑心,而是工班同時跑好幾個工地,沒結案的永遠排在前面。
晚驗的代價比想像大。驗收當天是房子唯一一次「完工且完全清空」的狀態:地板看得到全貌、櫃體是空的、插座全部露出來。入住後同一片空心地磚要重貼,得先搬櫃子、打包家具、拆收邊條,半天的事變成好幾天,還要加保護工程與二次清潔。吊隱式冷氣的檢修口開太小或被櫃體擋住也一樣:驗收當天發現只是調整封板,入住後發現就要動到天花板與櫃體。
驗得太客氣是另一種虧。現場說「這裡好像有點不平」,對方回「正常範圍啦」,話題就結束了。驗收單上不能寫「好像」,只能寫位置、現象、期望結果:把「客廳電視牆不平」改寫成「客廳電視牆朝陽台側、距地約150公分處有約10公分範圍批土凹陷,請重新批土後補漆至無側光陰影」,主觀感受就變成可驗收的工項,這一句話的差別,往往就是一批缺失改不改得掉的差別。時間上,缺失改善期多數合約寫7天至14天,以合約載明者為準,所以驗收要排在搬家日前至少14天,中間留得下一次複驗。
裝潢驗收前要備齊的四份文件與五樣工具:沒有這些,你只是去走一圈

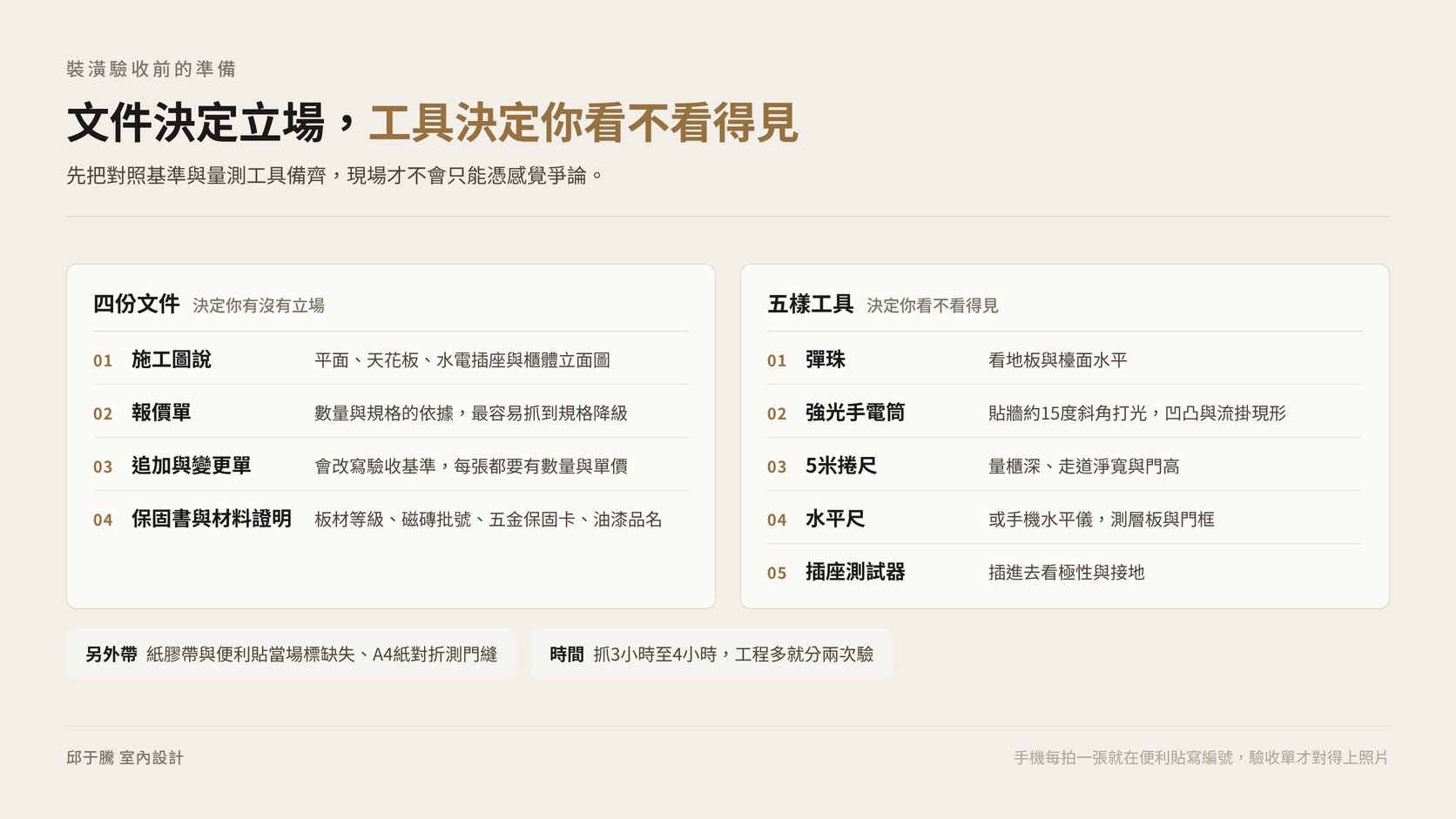

驗收前的準備是把「對照基準」與「量測工具」先備齊的動作,主要解決現場只能憑感覺爭論、卻拿不出依據的問題。文件決定你有沒有立場,工具決定你看不看得見。
第一份是施工圖說:平面配置圖、天花板圖、水電插座圖與櫃體立面圖。圖上標的插座位置、櫃體尺寸、燈具中心線,現場就必須一致,除非有書面變更。每一張圖要看什麼,可以先讀施工圖的組成與怎麼看懂每一張圖,驗收前一週看過一遍,當天會順很多。第二份是報價單,它是「數量與規格」的依據,最容易抓到的是規格降級:門板表面材換一種、鉸鏈換個牌子,外觀幾乎看不出來,價差卻不小。第三份是追加與變更單,它會改寫驗收基準——圖上畫270公分衣櫃、變更單改成330公分,就以330公分為準;也順便確認每張都有數量與單價。缺失與追加怎麼分,可對照裝潢追加費用的合理與不合理分界,原則是對方沒做到約定的叫缺失,你要求超出約定的才叫追加。第四份是保固書與材料證明:板材等級標示、磁磚型號與批號、五金保固卡、油漆品名,日後補料時找得到同一批號。
工具五樣加起來的花費,遠低於任何一項缺失的修復費用。一顆彈珠看地板與檯面水平;一支強光手電筒貼牆以約15度斜角打光,批土凹凸與油漆流掛立刻現形;一捲5米捲尺量櫃深、走道淨寬與門高;一把水平尺或手機水平儀測層板與門框;一支插座測試器,插進去就看得出極性與接地。再帶紙膠帶與便利貼當場標缺失、一張A4紙對折測門縫,手機每拍一張就在便利貼寫編號,驗收單上的「見照片7」才有意義。時間抓3小時至4小時,工程多的案子分兩次驗,一次驗隱蔽與機能、一次驗表面與收尾,因為連續驗三小時以上,注意力會明顯掉下來。
完工驗收的分區順序:先驗看不到的防水與水電,再驗看得見的表面
分區驗收順序是把驗收動作依「看不見到看得見、不可逆到可補救」排序的流程,主要解決時間有限時先驗錯東西、關鍵項目卻漏掉的問題。多數屋主一進門就看油漆與櫃體,其實順序顛倒——油漆補得回來,防水不行。
第一站是浴室與陽台防水。放水試驗要在驗收前做:封住排水口、放水淹過地坪、靜置一天至兩天,再看樓下天花板與鄰牆有沒有濕痕。你不必監工,但要請對方把放水日期、水位與靜置時間寫進施工紀錄,照片要拍得到水面與牆面交界,而不是只拍一張有水的地板。這件事不能在驗收當天做,所以驗收前一週就要問清楚「放水試驗做了沒、哪天做的、有沒有照片」。排水則倒一桶約10公升的水進地排,看走得乾不乾脆、有沒有積在門口。接著依序是水電、冷氣排水、天花板與檢修口、櫃體與門窗、地板油漆矽利康,最後是清潔與點交配件。排在前面的錯了要動到已完成的工序,排在後面的只要補、磨、重打,時間要花在錯誤最貴的地方。
| 順序 | 分區 | 最關鍵的檢查動作 |
|---|---|---|
| 1 | 浴室與陽台防水 | 放水試驗照片與樓下濕痕 |
| 2 | 給排水與電力迴路 | 水壓、回流、逐一測插座 |
| 3 | 冷氣與排水管 | 倒水測坡度、檢修口位置 |
| 4 | 天花板與封板 | 接縫、維修孔、燈具水平 |
| 5 | 櫃體與門窗 | 門縫、五金作動、滿載測試 |
| 6 | 地板油漆矽利康 | 彈珠、側光、收邊寬度 |
| 7 | 清潔與點交 | 細清、配件、保固書齊備 |
這七站照順序走完再回頭補拍,不要跳著驗,否則同一個房間走四次、每次只注意到一件事。
櫃體與系統櫃的裝修驗收:門縫、水平、五金作動、封邊與層板下沉一次驗到底

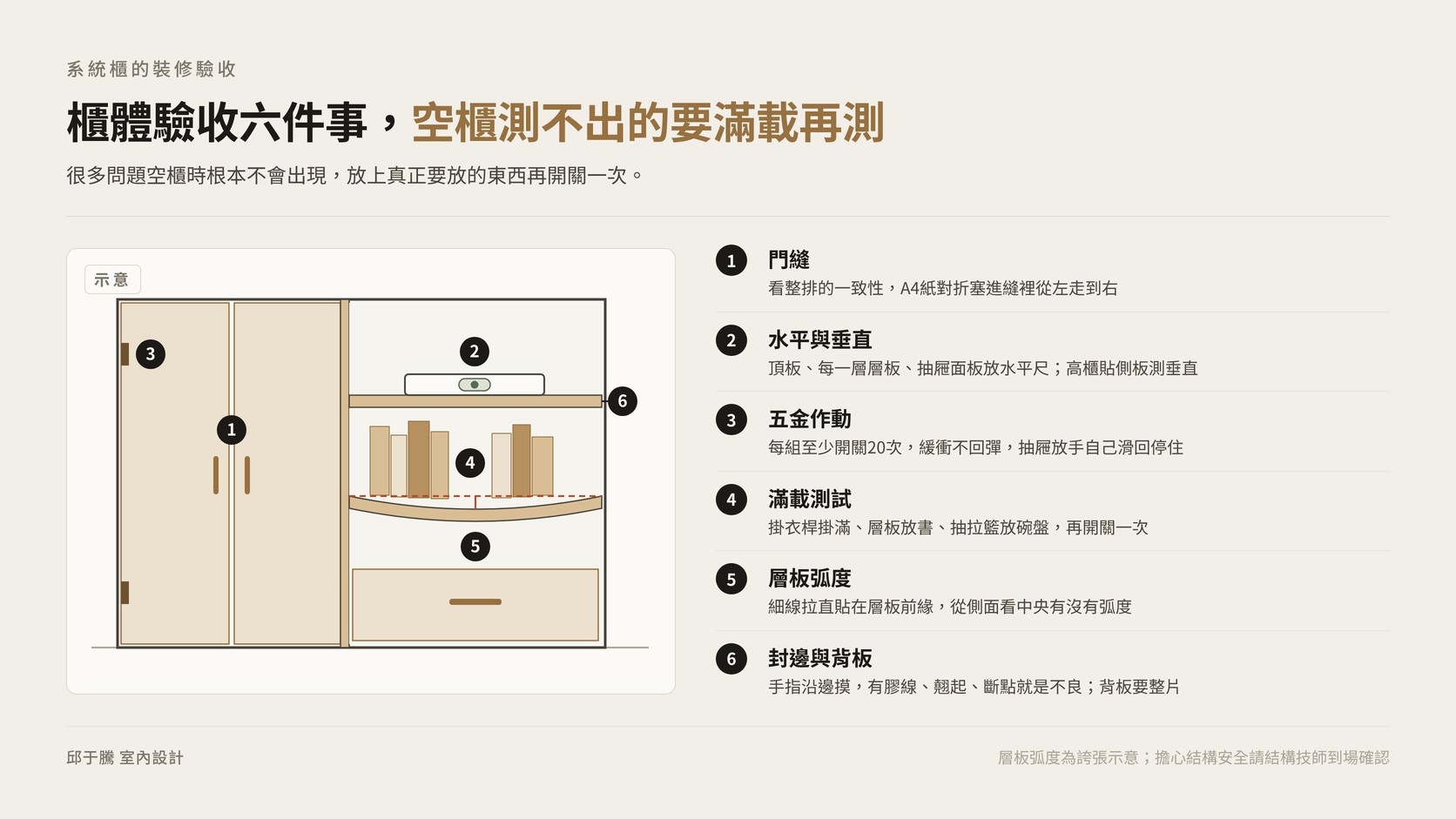

櫃體驗收是逐一比對櫃體立面圖的尺寸、板材與五金規格,並在滿載情況下測試門片、抽屜與五金作動的程序,主要解決「照片很美、用三個月就卡住、歪掉、下沉」的問題。我們自己做設計也做櫃體,知道哪幾處最容易便宜行事。

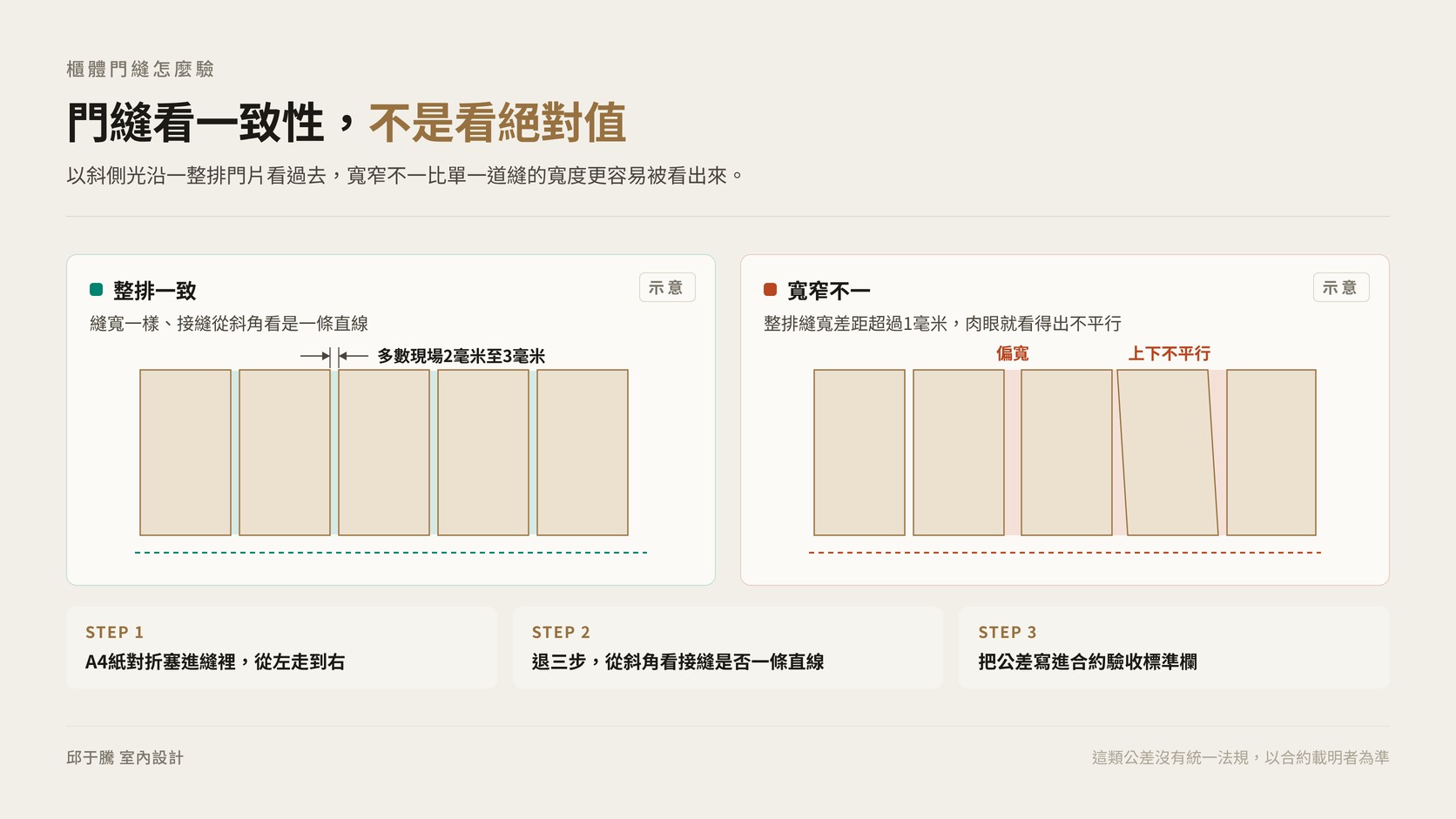

門縫看一致性而不是絕對值。多數現場控制在2毫米至3毫米,整排縫寬差距超過1毫米肉眼就看得出不平行;把A4紙對折塞進縫裡從左走到右,再退三步從斜角看接縫是否一條直線。這類公差沒有統一法規,最好寫進合約驗收標準欄,以合約載明者為準。水平尺要放在頂板、每一層層板與抽屜面板,高櫃再貼側板測垂直;整支明顯傾斜,多半是地坪不平而沒用調整腳處理,屬於不可逆缺失。
五金每組至少開關20次:緩衝鉸鏈要緩緩閉合不回彈,抽屜放手要自己滑回停住。更重要的是滿載測試——掛衣桿掛滿、層板放書、抽拉籃放碗盤再開關一次,很多問題空櫃時根本不會出現。封邊用手指沿邊摸一遍,摸得到膠線、翹起、斷點就是不良;轉角與開孔處最常出問題,用側光打會更清楚。背板要探頭確認是整片而不是只貼看得到的半面,櫃背與牆面的縫隙也要處理,那道縫是日後灰塵與濕氣的入口。踢腳板的高度與退縮深度要和立面圖一致,退太少會踢到腳,退太多會變成藏灰的死角。
層板下沉沒有一條可以套用的公式,它同時取決於板材、板厚、有沒有背板或支撐條,以及實際放什麼,網路流傳的比值不要拿來當驗收依據。屋主做得到的判斷動作是:拿一條細線拉直貼在層板前緣,從側面看中央有沒有弧度,看得出來就是現在該處理;放上真正要放的東西隔幾天再看一次,彎度有變就回報。該請廠商提供的是數據:每片長層板的板厚、支撐方式與建議載重上限寫進圖說,說不出支撐做法的,就請他加厚、加支撐或改兩段;真擔心結構安全,請結構技師到場確認。櫃內插座的位置與數量、電器櫃散熱孔、燈具出線收納、低櫃理線孔、見光面封板這些機能細節,圖上寫了就不叫追加,圖上沒寫就要在驗收前先確認責任。立面圖與五金圖說怎麼對照,見系統櫃設計圖怎麼看、怎麼驗;想避開入住後才後悔的配置,系統櫃最常見的後悔清單值得驗收前再看一次。


水電、冷氣排水與插座迴路的裝潢驗收:五樣工具自己就能測

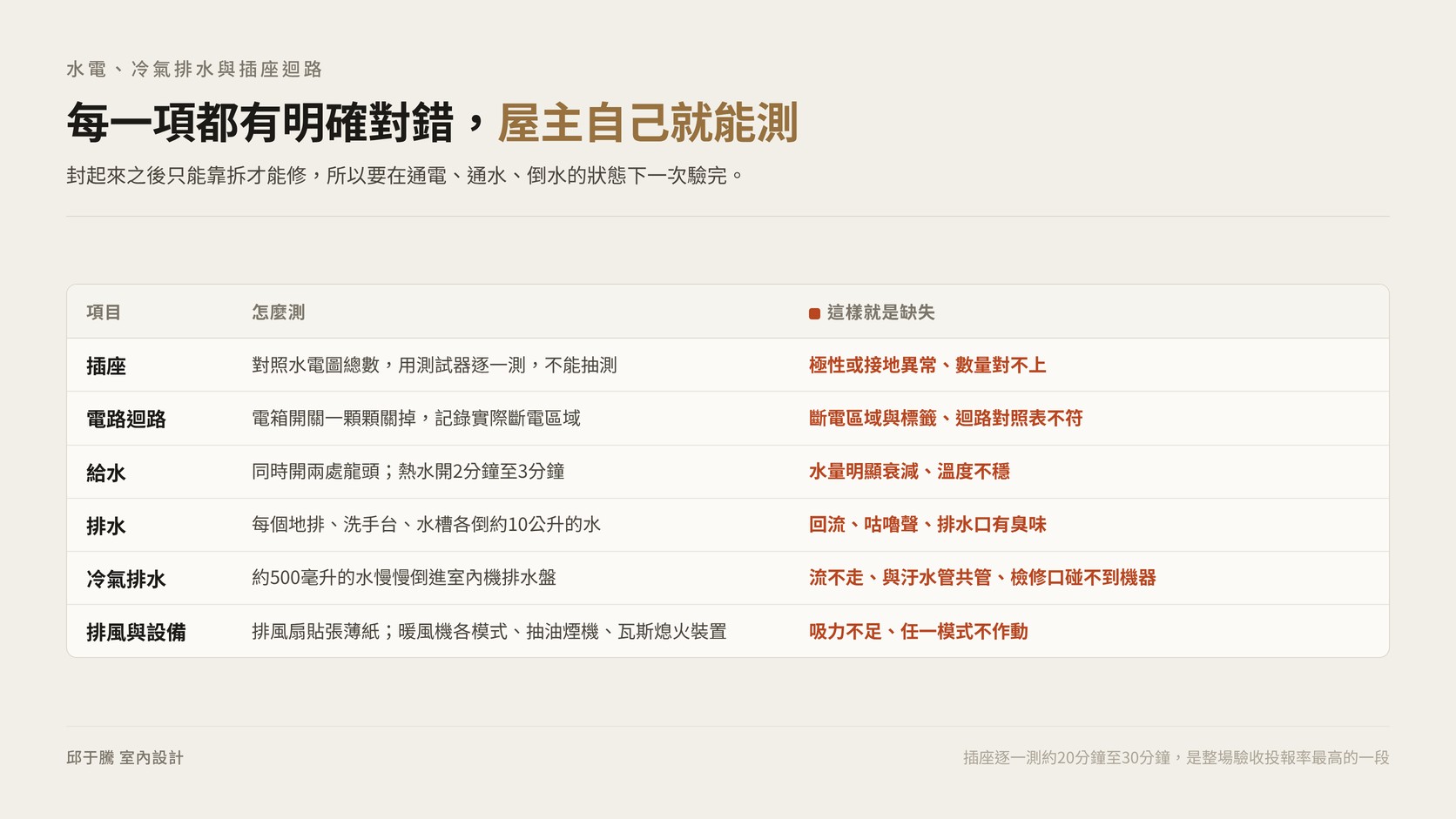

水電驗收是用通電、通水與倒水的方式,確認迴路配置、開關對應、給排水與冷氣排水是否按圖施作且運作正常的程序,主要解決「封起來之後只能靠拆才能修」的問題。它聽起來最專業,其實最容易自己做,因為每一項都有明確的對錯。
插座要逐一測,不能抽測。驗收前先在水電圖上數一次總數,現場拿插座測試器邊測邊核對,網路點與對講機線也要一個一個通,這大概要花20分鐘至30分鐘,卻是整場驗收投報率最高的一段;同時確認床頭、書桌、廚房檯面的插座高度,偏個20公分就會被家具擋住。迴路用「關一個、找一次」驗:把電箱的無熔絲開關一顆顆關掉,記錄實際斷電區域是否與標籤一致。冷氣、電熱水器、烤箱、IH爐、暖風機這類高功率設備多數住宅各走獨立迴路,你不必自己算電流,但要請水電師傅提供迴路對照表,拿剛才的紀錄去對,對不上就是缺失;有疑慮請合格的電氣技術人員複核,標籤錯誤本身也算缺失。
給水同時開兩處龍頭看水量是否明顯衰減,熱水開2分鐘至3分鐘看溫度穩不穩。每個地排、洗手台與水槽各倒約10公升的水,看有沒有回流與咕嚕聲,咕嚕聲多半是通氣不良;排水口有臭味,通常是存水彎沒做好。一邊沖馬桶一邊開洗手台,也能看出水量會不會瞬間變細。
冷氣排水最值得花時間,因為它的失敗是漸進的:第一年沒事,第二年牆角開始有水痕。把約500毫升的水慢慢倒進室內機排水盤,看是否順暢流走,並確認排水管沒有和汙水管共管。吊隱式機型的檢修口要能真正伸手碰到機器,不能被櫃體、窗簾盒或樑擋住。冷氣排水坡度常在報價單上漏列,判斷可回到哪些追加屬於合理、哪些屬於報價漏項。最後把暖風機各模式、排風扇(貼張薄紙看吸力)、抽油煙機與瓦斯熄火安全裝置一起測完,每樣只要一兩分鐘,但任何一樣有問題,都是入住後最難排程處理的麻煩。

地板、油漆、矽利康與門窗的驗收公差:沒有法規可引用時怎麼判斷

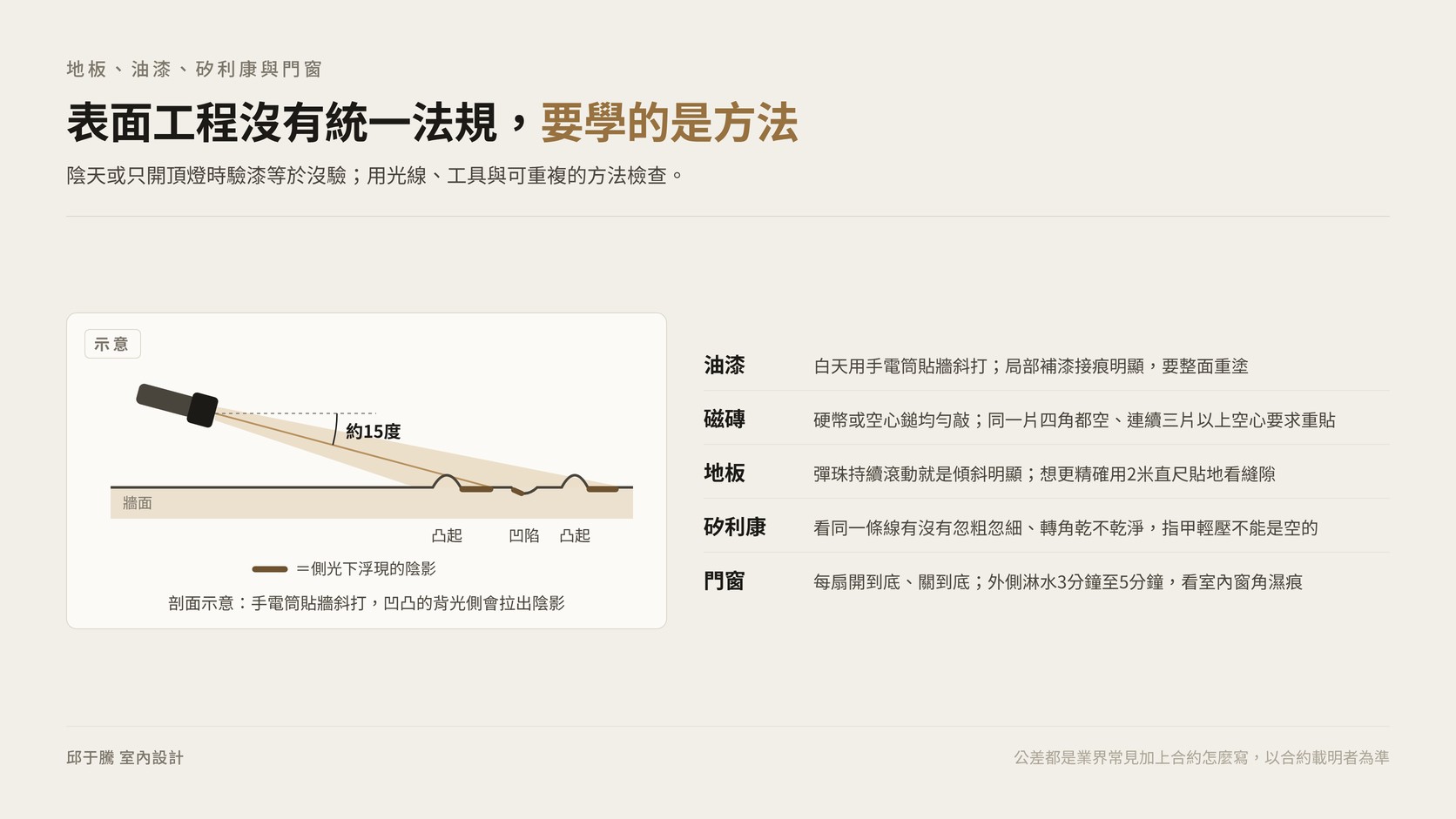

表面工程驗收是針對地板、油漆、矽利康、門窗這些直接看得到的項目,用光線、工具與可重複的方法檢查平整度與收邊品質的程序,主要解決「當天覺得還可以、住進去每天看都不順眼」的問題。表面工程沒有統一法規,公差都是「業界常見」加上「合約怎麼寫」,所以要學的是方法,不是背數字。
磁磚用硬幣或空心鎚均勻敲過,空心是清脆的空響。同一片磚四角都空、連續三片以上空心,就該要求重貼;單一角落小範圍又不在動線上,多半列入保固追蹤;空心比例上限以合約載明者為準。地板放彈珠,持續滾動就是傾斜明顯,不動或滾一下停住大致可接受,想更精確就用2米直尺貼地看縫隙;木地板赤腳走一圈,標出異音、彈跳與凹陷處。伸縮縫要留多寬沒有通用數字,判斷動作是看踢腳板邊緣確認板材沒有頂到牆,並請廠商說明留了多少、依據哪家板材的施工規範,寫進驗收單;留不夠夏天會拱起,是入住後最難處理的缺失之一。
油漆一定要白天用側光驗,手電筒貼牆斜打,凹凸、滾痕、流掛、毛屑全會跳出來,陰天或只開頂燈時驗漆等於沒驗;局部補漆在側光下接痕明顯,正確做法是整面重塗。分色線退到1米外正面看,看得出歪就寫進缺失單。矽利康沒有該背的寬度標準,要看同一條線忽粗忽細、轉角乾不乾淨,再用指甲輕壓,空的就是填充不足;浴廚要用防霉型,但防霉只是延後而非永久,多數合約的矽利康保固較短甚至不列入,簽約前要看清楚。
門窗每扇開到底、關到底,看會不會自己滑動、鎖舌是否對得上、門片與地板間隙是否一致,浴室門下方的通風縫不能被門檻堵住;紗窗整扇拉一遍看軌道卡不卡。窗框外側填縫看得到的話,請對方在外側淋水3分鐘至5分鐘,室內窗角有濕痕就是填縫不實。天花板看接縫平整、維修孔開在不顯眼但伸手進得去的位置、崁燈成一直線、窗簾盒深度夠不夠裝你要的簾型。

缺失點交的三級分類:當場扣款、限期改善、列入保固的分界在哪

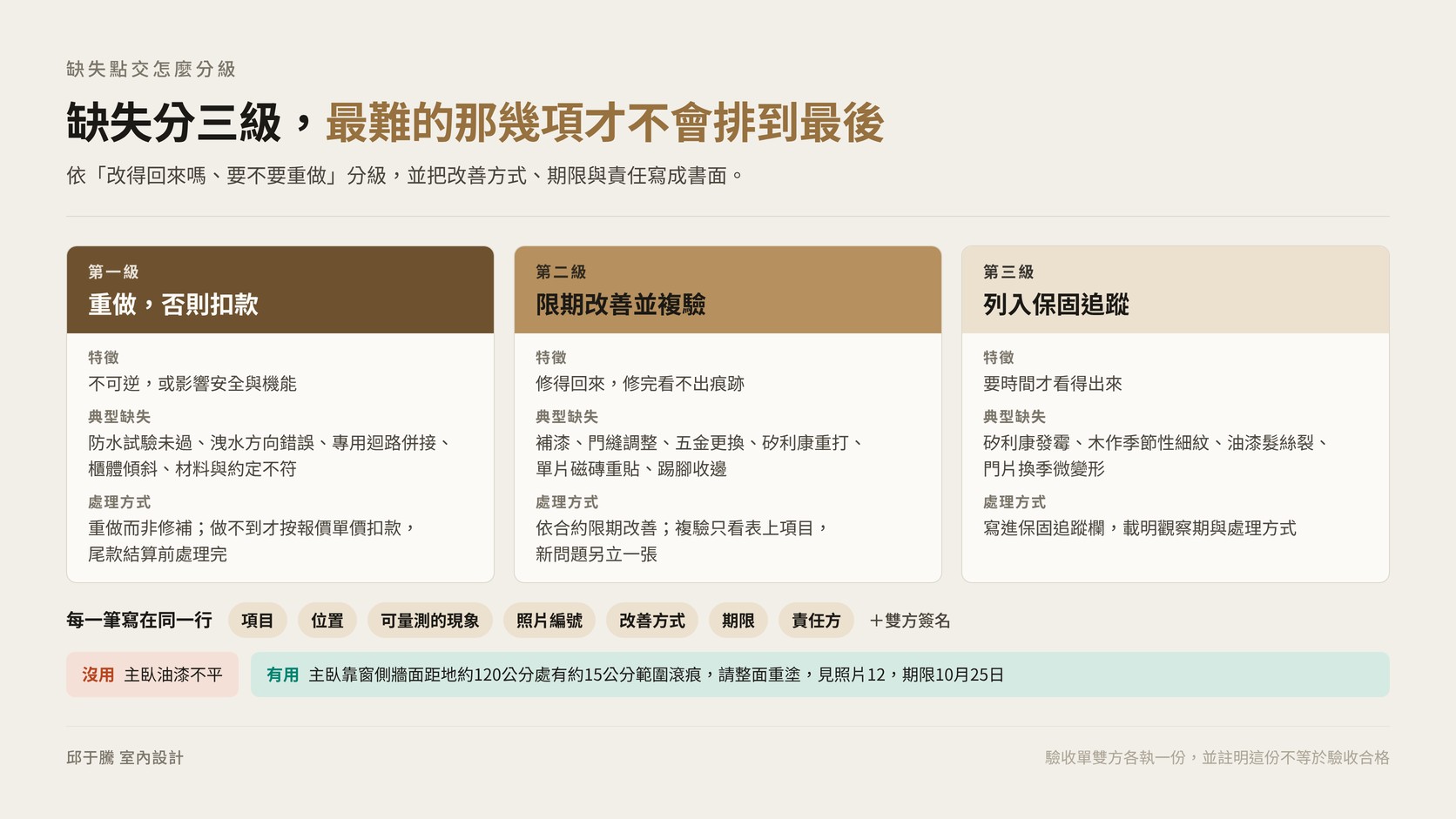

缺失點交是把驗收發現的問題依「改得回來嗎、要不要重做」分級,並以書面記錄改善方式、期限與責任歸屬的程序,主要解決「缺失記了一大張、最後沒人知道改完沒有」的問題。沒分級的缺失表,所有項目在對方眼裡優先順序都一樣,最難的那幾項永遠排在最後。
第一級是必須重做或扣款的缺失,特徵是不可逆或影響安全與機能:防水試驗未過、洩水方向錯誤、專用迴路併接、櫃體傾斜或層板已下沉、材料與約定不符、冷氣排水與汙水共管。處理方式是重做而非修補,無法在合理時間內重做才按該項報價單價扣款,而且一定要在尾款結算前處理完,因為一旦結案,重做的動機就消失了。第二級是限期改善並複驗的缺失,特徵是修得回來、修完看不出痕跡:補漆、門縫調整、五金更換、矽利康重打、單片磁磚重貼、踢腳收邊。這是數量最多的一級,第一次驗收列出幾十項很常見,通常代表你驗得夠細;複驗只看表上項目,新問題另立一張。第三級是列入保固追蹤的項目,特徵是要時間才看得出來:矽利康發霉、木作季節性細紋、油漆髮絲裂、門片換季微變形,這些當天無法判斷,硬要當場重做反而不合理,正確做法是寫進保固追蹤欄並載明觀察期與處理方式,例如「矽利康如於保固期內發霉,由承攬方重打」。
有效的缺失記錄要把項目、位置、可量測的現象、照片編號、改善方式、期限、責任方寫在同一行,雙方簽名。「主臥油漆不平」沒有用,「主臥靠窗側牆面距地約120公分處有約15公分範圍滾痕,請整面重塗,見照片12,期限10月25日」才有用。驗收單雙方各執一份、拍照存檔,並註明這份不等於驗收合格。
如果時間只夠驗一半,請全部投在防水、牆內與地板下的管線、地坪整平、封板前的管線坡度、櫃體與牆面的填塞、窗框外側填縫這六件事上——完工後它們都被其他工序蓋住,處理成本是當天的數倍,表面工程反而可以留到複驗再挑。某一項到底算對方沒做到、還是你要求超出約定,判斷邏輯同樣回到前面提過的追加與缺失分界。
| 分級 | 典型缺失 | 處理方式 |
|---|---|---|
| 第一級 | 防水、洩水、迴路、材料不符 | 重做,否則按單價扣款 |
| 第二級 | 補漆、門縫、五金、矽利康 | 依合約限期改善並複驗 |
| 第三級 | 發霉、細紋、季節性變形 | 寫入保固追蹤欄觀察 |

尾款與保固的交屋驗收規則:留幾成、什麼時候付、保固從哪天起算

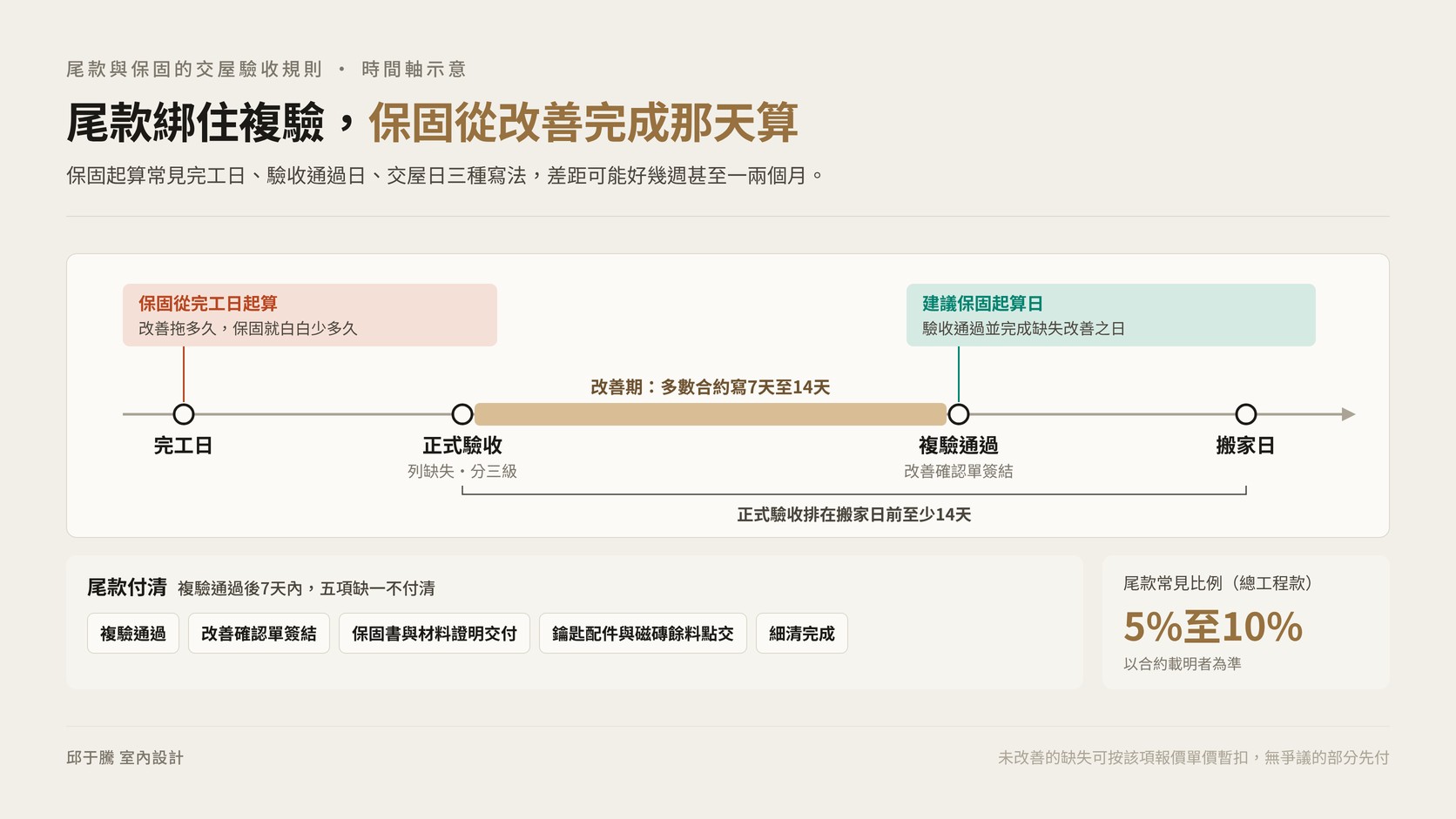

尾款與保固是把「缺失改善的執行力」與「交屋後的責任期間」用金錢與時間綁定的機制,主要解決「尾款一付完電話就不通、出了問題又說不在保固範圍」的問題。這兩件事要在簽約時寫好,驗收當天只是執行。
尾款在多數合約寫的是總工程款的個位數百分比,常見5%至10%,並常拆成完工款與驗收尾款兩筆,實際比例以合約載明者為準。比例要和可能的缺失修復成本相稱,不是越高越好:扣太高,對方的現金流壓力會變成拖延;扣太低,第一級缺失壓不住。判斷動作是翻開報價單,把最不放心的幾項小計加起來——通常是防水、全室油漆與主要櫃體——看尾款蓋不蓋得過去。更有效的寫法是在合約加一句:缺失未改善者按該項報價單價暫扣,改善並複驗通過後7天內付清,爭議就從「留幾成」變成「這一項值多少」,後者在報價單上查得到。付清的條件建議綁在複驗通過、改善確認單簽結、保固書與材料證明交付、鑰匙配件與磁磚餘料點交、細清完成五件事上;五項缺一就不付清,但無爭議的部分可以先付,你才站在合理的一方,而不是變成無理扣款的那一方。
保固起算日是最容易被含糊處理的一行字,常見寫法有完工日、驗收通過日、交屋日三種,差距可能好幾週甚至一兩個月。對屋主最有利的是「驗收通過並完成缺失改善之日」,因為那才是房子真正交到你手上的時間點;合約只寫完工日、改善又拖了一個月,等於白白少一個月保固。簽約時改掉這一行,比爭論保固幾年更實際。保固年限台灣沒有統一法規,下表是多數合約常見的寫法而非標準值;表上有而你的合約沒寫的,要在簽約時補進去。品牌保固與工程保固是兩回事:有些五金與設備品牌的產品保固比工程保固長,但安裝與施工造成的問題仍回到工程保固,品牌年限以保固卡上寫的為準,不要憑銷售口頭說法。
| 項目 | 年限的常見寫法 | 要注意的地方(一律以合約載明者為準) |
|---|---|---|
| 防水工程 | 多數合約寫1年至5年 | 排除外力與鄰損造成,以合約載明者為準 |
| 水電管線 | 多數合約寫1年至2年 | 須保留配管照片,以合約載明者為準 |
| 泥作與地磚 | 多數合約寫1年 | 空心與裂縫的認定標準,以合約載明者為準 |
| 系統櫃與五金 | 多數合約寫1年至3年 | 品牌保固另計,以合約載明者為準 |
| 木作與油漆 | 多數合約寫3個月至1年 | 季節性細紋多屬排除,以合約載明者為準 |
| 矽利康收邊 | 多數合約寫6個月或不列入 | 先確認有沒有列入,以合約載明者為準 |
| 設備與家電 | 多數合約寫依原廠年限 | 保固卡要當天收齊,以合約載明者為準 |
| 表上沒列到的工項 | 多數合約不會主動寫 | 簽約時自己補進保固條款,以合約載明者為準 |
保固書本身也要驗:保固範圍與不含項目、起算日與期間、排除條款、報修方式與回應時限。回應時限多數合約寫3天至7天內到場勘查,以合約載明者為準,有沒有這一行,決定你日後是打電話求人還是依約請求。磁磚批號、油漆色號、板材型號、五金規格也一併記下,這四組資料比保固書更常用到。

我們常遇到的三種屋況:裝潢驗收的重心為什麼不一樣

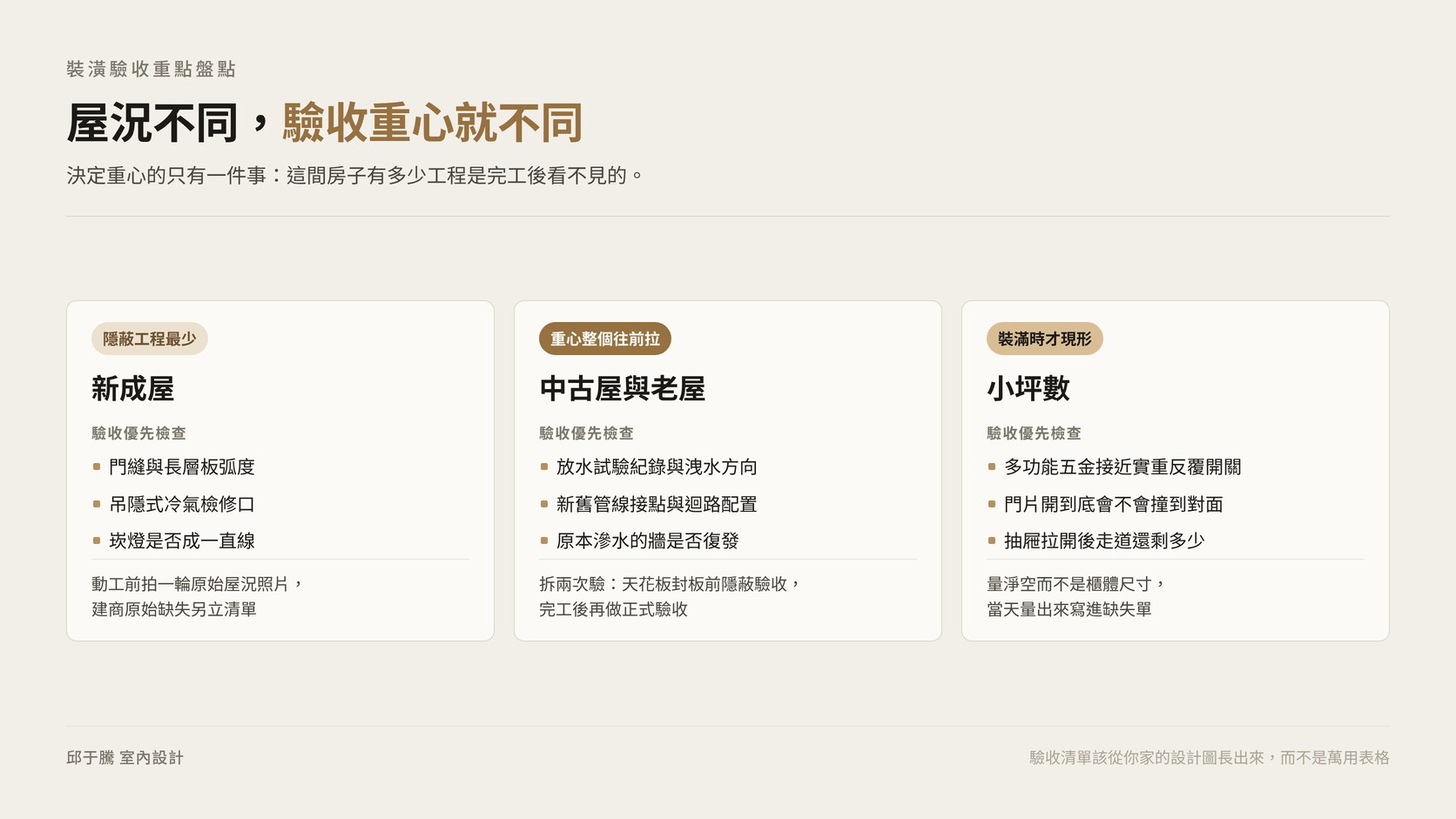

驗收重點盤點是在開工前就依屋況與工程內容,先指認出「完工時最可能出問題的地方」的動作,主要解決驗收當天不知道力氣該花在哪一區的問題。下面寫的不是特定案件,而是我們在板橋與雙北常遇到的三種屋況;決定驗收重心的只有一件事:這間房子有多少工程是完工後看不見的。
新成屋以系統櫃、天花板與燈具為主,隱蔽工程最少,重心在門縫、長層板弧度、吊隱式檢修口與崁燈直線。但更容易出事的是建商原始缺失有沒有先結案:牆面裂縫、窗框滲水、原始地磚空心若沒在動工前另立清單,完工後就會變成「設計公司說是建商的、建商說是裝修動過的」,最後由屋主吸收。做法很便宜:動工前拍一輪原始屋況照片存檔,拍到裂縫、水痕、敲起來空心的位置,驗收時拿出來對照,誰的責任一翻就知道。
中古屋與老屋含浴室翻新、全室管線更換,重心要整個往前拉:放水試驗紀錄、洩水方向、新舊管線接點、迴路配置,以及原本滲水的牆是否復發。我們通常建議拆成兩次驗——水電完成、天花板封板前做一次隱蔽驗收,完工後再做正式驗收。封板前確認一件事只要拍一輪照片,封板後就得拆天花板、修封板與油漆再細清,期間家具與地板還要重新保護,同一個疑慮放在兩個時間點,代價差距不成比例,而多數屋主偏偏都在第二個時間點才想到要問。
小坪數的重點在多功能櫃體,抽拉籃、上掀門、隱藏滑門與轉角五金特別多,問題幾乎只在裝滿時現形,所以每組五金都要在接近實際重量下反覆開關。另外要量淨空而不是櫃體尺寸:門片開到底會不會撞到對面、抽屜拉開後走道還剩多少、冰箱洗衣機放進去門開不開得全。這種缺失等櫃體定位、矽利康收邊後,改起來幾乎等於重做,小坪數走道被吃掉幾公分體感就差很多,所以必須在驗收當天量出來寫進缺失單。
站上公開的三個案子,更具體說明不同工法要驗不同東西。三峽那間沿用老家舊家具的輕奢宅重點在尺寸對照:玄關系統櫃做完後,要拿舊家具的實測尺寸去量走道、開門淨空與層板間淨高,放不下的在尾款結算前決定改櫃或換家具;藍灰色主牆這種低彩度大面積牆色,則要側光整面掃一次看補漆接痕,淺灰色最吃批土平整度。中和那間用白色圓拱門與文化磚拱形電視牆的美式鄉村宅重點在弧形與收邊:拱形放樣是否左右對稱、弧面與木紋高櫃的交接、企口板牆收頭高度、紅磚牆上層板的支撐是否確實固定、格窗鏡面鞋櫃門縫是否平行,這些都是直線工法不會有的檢查項目。新莊那間用半高牆整合雙人書房的簡約宅重點在交界與通風:半高牆頂部水平與出線位置、六角磚落塵區與木地板的高低差、木紋包樑接縫,以及百葉門鞋櫃的通風與鉸鏈負擔——百葉門片比平板門重;白色系統櫃嵌入的展示格與間接照明,也要確認燈具出線藏在櫃內而非外露。驗收清單不該是萬用表格,而該從你家的設計圖長出來,每多一個特殊工法就多一條專屬檢查項目,最好開工前就和設計師一起列好。

裝潢驗收 常見問題 FAQ
裝潢驗收的常見問題是屋主在完工前後最常卡住的決策點,主要解決「道理懂了,輪到自己家還是不敢下判斷」的問題,以下是我們最常被問到的十題。
裝潢驗收要驗幾次?一次驗完來得及嗎? 建議至少兩到三次:天花板封板前的隱蔽驗收、完工後的正式驗收、缺失改善後的複驗。單一次驗完的風險是隱蔽工程全部看不到。正式驗收請安排在搬家日前至少14天,中間留下多數合約寫的7天至14天改善期與一次複驗。
裝潢驗收的尾款要留幾成才夠? 多數合約寫的是總工程款的個位數百分比,常見是5%至10%,實際比例以合約載明者為準。比例要和可能的缺失修復成本相稱,扣太高會讓對方拖延,扣太低壓不住第一級缺失。可把報價單上最不放心的幾項小計加起來,看尾款蓋不蓋得過去;更有效的寫法是約定缺失未改善者按該項報價單價暫扣、改善並複驗通過後7天內付清。
完工驗收發現的缺失,算不算追加費用? 不算。缺失是對方未達合約與圖說約定的部分,修復成本包含在原工程款內;追加是屋主要求超出原約定範圍的新增工項。爭議時回到圖說與報價單逐項對照,口頭認知在這種時候幾乎沒有用。
裝修驗收一定要請第三方驗屋公司嗎? 不一定,隱蔽工程多或已有爭議時才特別值得。收費多數按坪數計價再依項目加價,含熱像儀、管道內視鏡的方案通常是基本目視方案的一倍以上,複驗常另計;請對方出書面報價,並確認報告格式、出報告天數與是否含複驗。屋況單純、以系統櫃為主的話,照本文順序自己驗也抓得到大部分問題。
磁磚敲起來有空心聲,一定要重貼嗎? 看範圍與位置。同一片磚四角都空、連續三片以上空心、或空心位置在門口與主動線上,應要求重貼;單一角落小範圍且不在動線上多列入保固追蹤。空心比例上限以合約載明者為準。
系統櫃的門縫多寬才算正常? 多數現場控制在2毫米至3毫米,但重點是一致性:整排門片縫寬差距超過1毫米肉眼即可辨識。用對折的A4紙沿縫測一遍並從斜角看接縫直線,這類公差建議寫入合約驗收標準。
保固從哪一天開始算?保固書沒給怎麼辦? 常見寫法有完工日、驗收通過日、交屋日三種,建議在合約寫成驗收通過並完成缺失改善之日。保固書屬點交項目,未交付不應付清尾款,已付清則立即書面要求補發。
缺失改善的期限寫幾天比較合理? 多數合約寫7天至14天,以合約載明者為準。更重要的是期限寫在驗收單上、同時約定複驗日期、寫明逾期按該項單價扣款,並訂在搬家日之前,否則工班進不來,缺失只能留到保固期處理。
驗收當天設計師說「這個等住進去再看」,可以答應嗎? 分項目。矽利康發霉、季節性細紋等需時間觀察者可列入保固追蹤並載明處理方式;防水、洩水、管線、迴路、櫃體結構不可延後。判斷標準是日後修復需不需要動到已完成的工序,需要就現在處理。
已經入住了才發現缺失,還有救嗎? 有,但要快。先確認是否在保固期與保固範圍內,以書面附照片與日期報修。對方拒絕處理,可向縣市政府消費者服務中心申訴,或向鄉鎮市區公所調解委員會申請調解,調解免費且成立後經法院核定具執行力。入住後最難的是舉證缺失不是自己造成的,所以驗收當天的照片與驗收單務必留著。
裝潢驗收的最後一把尺:寫得出位置、現象與期望結果,就是缺失
裝潢驗收的判斷標準只有一條尺——你覺得不對的地方,能寫成「位置、現象、期望結果」,它就是缺失;寫不出來的,通常只是對風格的期待,主要解決屋主在現場說不清楚、事後又吵不贏的困境。驗收的順序是先驗看不到的、再驗看得到的;依據是圖說與報價單;結果分成重做、限期改善、保固追蹤三級;讓三級真正被執行的,是尾款的時間點與保固起算日。2026年的裝修市場,缺失本身不可怕,第一次驗收列出幾十項是常態;會讓你住進去還在生氣的,是當天沒被寫下來的項目。
準備驗收前,請先做三件事:把圖說與報價單印成紙本,分成「位置尺寸」與「數量規格」兩疊;把所有追加變更單翻出來,確認每一張都有數量與單價;再把合約裡尾款比例、改善期限、保固起算日與保固年限這四行抄在一張紙上。帶著這三份資料來找邱于騰室內設計,我們會依你家的設計與工法整理出一份專屬的驗收重點清單,並告訴你哪幾項必須在封板前先驗。然後記得問那個對的問題:「以我家的設計與工法,完工時最可能出現的三個缺失是什麼,驗收當天要怎麼驗出來?」——願意先告訴你這三個答案的人,才是真的打算把房子做到交得出去,而不是做到看起來很美就好。
內部連結建議:① 連往「裝潢前避雷」分類頁,錨文字建議用「想把裝潢前後最容易踩的坑一次看完」;② 連往〈施工圖怎麼看、怎麼驗〉一文,錨文字建議用「驗收前先把圖說看懂,當天才對得上現場」;③ 連往于騰的新莊簡約風案例頁(/cases/portfolio-xinzhuang-minimalist),錨文字建議用「看半高牆與全室系統櫃實際完成的交界處理」。
作者:于騰設計團隊|最後更新:2026年10月11日
